1、二次結構彈好牆體軸線、邊線以及控制線,頂板上也必須放出牆體控制線;建築一米線也必須彈在牆體上;

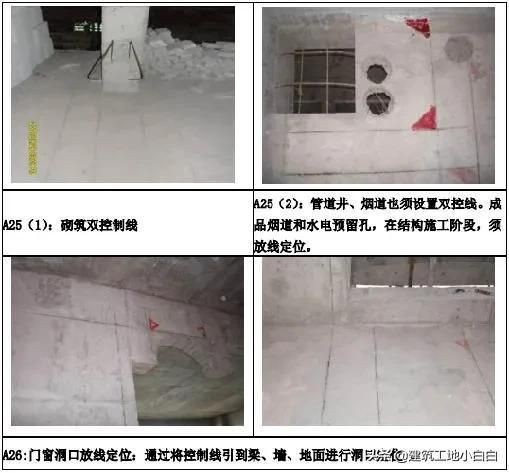

2、根據現場砌塊的實際規格尺寸,再彈出門窗洞口位置線,經驗線符合設計圖紙的尺寸要求,辦完預檢手續。如下圖所示:

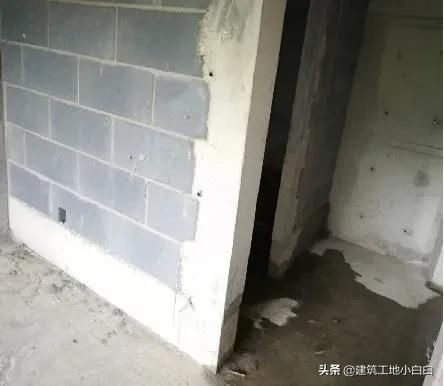

3.廚房及衛生間四周除門洞外做混凝土反坎,植筋深度為10d,反坎澆筑前結合面(特別是豎向結合面)必須剔鑿到位。
4.不得出現裂縫、漏水。不得使用鐵絲穿模或使用普通螺杆。

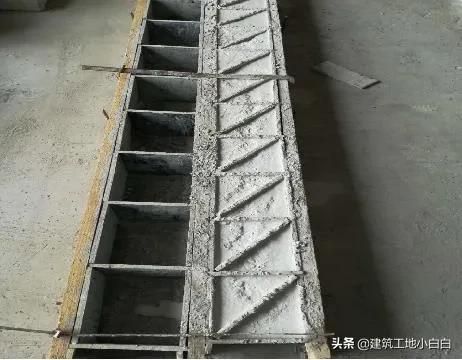

5.反坎高度支設不得低於300mm。
6.反坎澆築完成後必須在終凝前進行二次收面,防止產生裂縫。如下圖所示:
7.柱子與填充牆、隔牆連接,按建築施工圖位置,沿柱高每隔500mm-600mm(每隔兩皮磚)牆高範圍留出2φ6拉結筋(牆厚大於240mm時宜設3φ6拉結筋),拉結筋錨入柱內(10d或10cm取較大值),拉結筋必須全長貫通布置。
8、砌築採用擠灰法砌築,保證水平灰縫飽滿度達到90%以上,豎直灰縫飽滿度達到80%以上;頂部留設18-20cm;

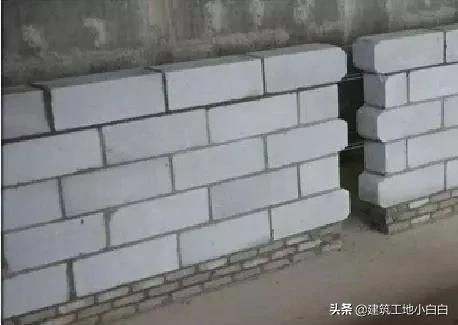

9.填充牆砌築時,砌體上下錯縫搭砌,錯縫搭接長度不應小於200mm;
10、砌體牆加砌塊不得有斷裂、缺稜掉角現象,牆體灰縫厚度為10mm,砌體牆與剪力牆交界處灰縫也為10mm;
11、每砌築完一處牆體,在牆上標明砌築日期、砌築人名字、垂直平整度。
12、現場集中做混凝土預製塊,牆體頂部,外牆門窗、入戶門及消防門洞口處或者需打膨脹螺栓位置設置混凝土預製塊,防止將砌塊破壞。預製塊設置為洞口上中下3處。

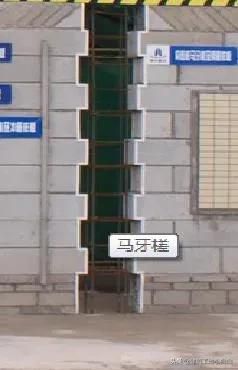

13.砌體與構造柱連接面上砌築馬牙槎,馬牙槎先退後進,尺寸為60(寬)*240(高)。先砌牆,後澆注混凝土構造柱,保證兩者同時受力工作。澆筑前構造柱與模板交界處必須貼雙面膠。

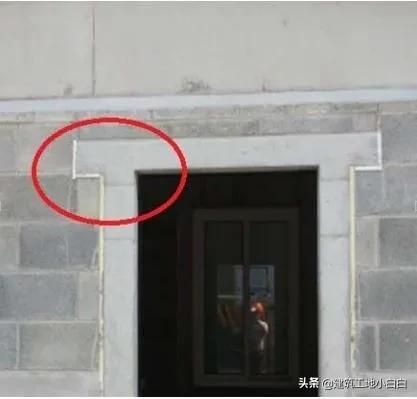

14.過梁兩端各伸入砌體不得小於250mm,且不小於牆厚。

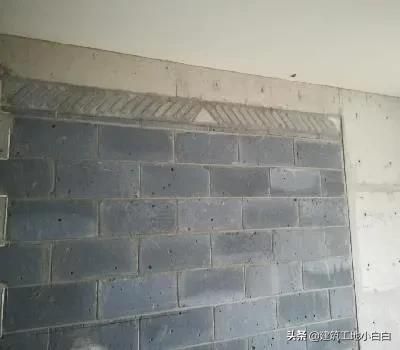

15、砌築完成必須等14d後才能進行頂部斜砌。頂砌不得出現灰縫不飽滿、頂砌不實、開裂等現象。
16、頂部斜砌兩端及中間必須有三角混凝土預製塊,斜砌小磚角度在45°-60°之間。
點讚 評論 關注(工程人不迷路)以上均為本人現場總結[來看我],
