又是一年315即將來臨,2020年315晚會重點曝光了某房地產公司裝修不規範,導致業主家裡成了水簾洞。
為了避免這樣的尷尬與煩惱,都可以通過閉水試驗來提前發現問題,避免收房後影響生活使用!
01 什麼是閉水試驗
閉水試驗即蓄水試驗,顧名思義就是放上一定容積的水,觀察漏水滲水情況。
水位要求:不低於20毫米(建議30-40毫米為宜)

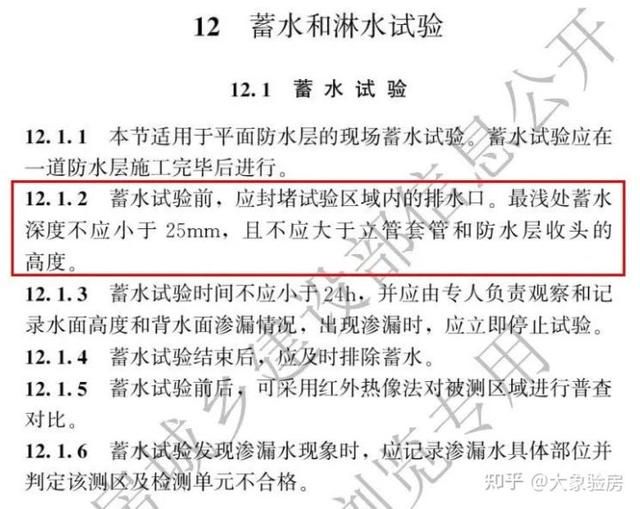

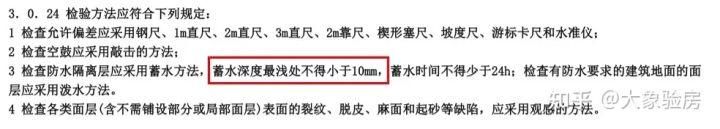

參考國家強制標準《建築地面工程施工質量驗收規範》 GB50209-2010 裡要求:「蓄水高度」≥10mm。

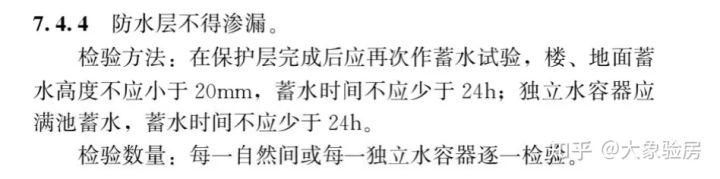

行業標準《住宅室內防水工程技術規範》JGJ298-2013裡要求:「蓄水高度」≥20mm。
而行業標準《建築防水工程現場檢測技術規範》 JGJ/T299-2013 裡要求:「蓄水高度」≥25mm。
蓄水時間:不低於24小時(建議48-72小時為宜)
行業標準 《住宅室內防水工程技術規範》 JGJ 298-2013 裡要求:「蓄水時間不應少於24小時」
試驗觀察:移步樓下,觀察樓下樓頂漏水情況,無漏水為合格
⚠️如果觀察到漏水,請立刻停止試驗,重新進行防水層完善處理,處理合格後再進行蓄水試驗。
02
哪些情況需要做閉水試驗
毛坯房的四個位置需要做閉水試驗:汙水管道;雨汙水合流管道;擴散倒虹吸管;其他設計要求閉水的管道。
精裝房的溼區需要做閉水試驗:一般包含陽臺和淋浴間,如未裝配家具廚房和衛生間幹區也可以進行閉水試驗。
03
毛坯房怎麼做閉水試驗

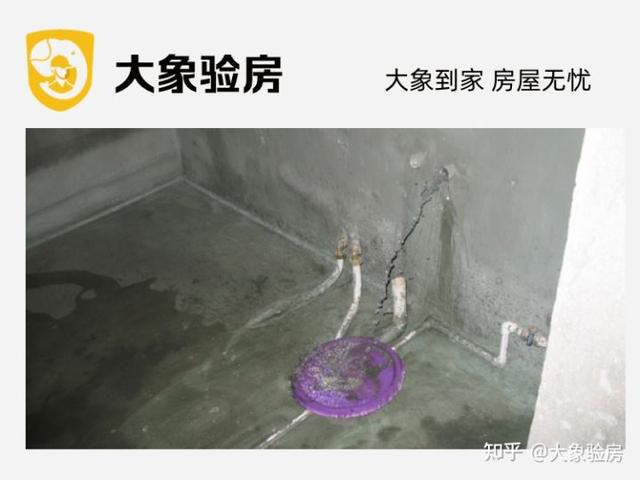

第一步:堵地漏

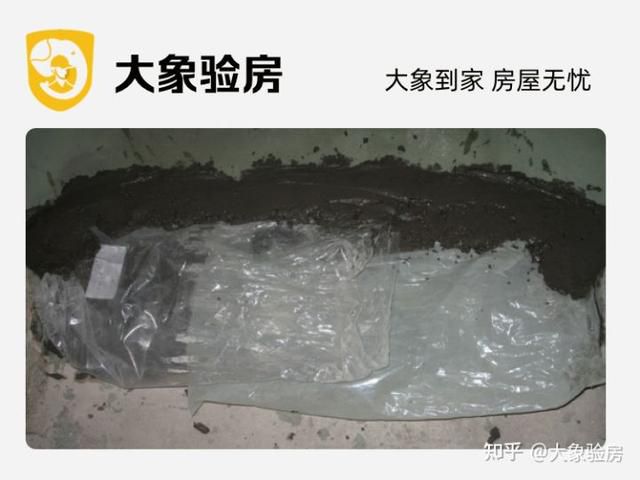

將事先準備好的沙子裝進塑膠袋裡,嚴實地堵住地漏,防止蓄的水跑掉。

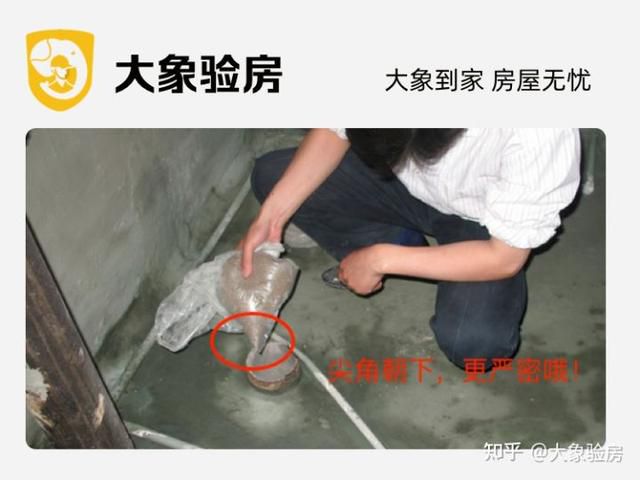

堵地漏時應將裝沙袋的尖角伸進地漏裡面,再將地漏周圍一圈塞嚴實。
第二步:加高門口
非下沉式衛生間或衛生間門後沒有臺階,地勢較平,需要將水有可能漫出來的門口堵上水泥。
第三步:放水
水要將整個塗閉水試驗的地面全部都要浸溼,一般放20毫米-40毫米。
⚠️放水時請將水流調小,因為流速過大會破壞防水塗層。
第四步:檢查
閉水試驗期分兩個階段,前期4個小時和後期20小時。在前期4個小時裡,每1小時應到樓下檢查一次,後期20個小時裡,每2-3小時到樓下檢查一次。
若發現漏水情況,應立即停止蓄水試驗,重新進行防水層修復處理,處理合格後再進行蓄水試驗。
第五步:排水
經過24小時,有條件的可進行48-72小時。若沒有產生漏水滲水,就說明所做的防水工程達到了防水的要求,就可以將地漏的沙袋拿走,把水排放乾淨。
04
精裝修怎麼做閉水試驗

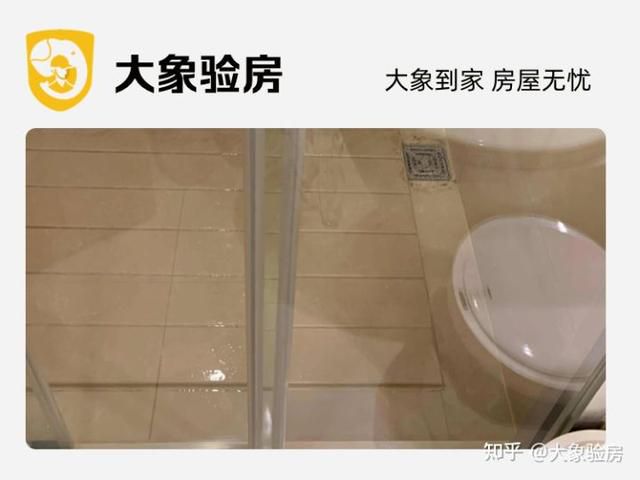

精裝房可能會對家具牆面造成影響,我們可以根據需要做局部測試,常見的是對淋浴房、生活陽臺進行檢驗。
除此之外,衛生間相鄰的牆面地面,樓下吊頂等細節的地方也要做好檢查,一旦發現黴斑、鼓包、反鹼、滲水、漏水等現象,要及時與物業溝通整改,防患於未然。
①精裝修淋浴間閉水試驗
將事先準備好的沙子裝進塑膠袋裡,嚴實地堵住地漏,堵地漏時應將裝沙袋的尖角伸進地漏裡面,再將地漏周圍一圈塞嚴實。蓄水的高度不要超過過門石高度,做好水位標記,及時去樓下查看有無滲水漏水現象。

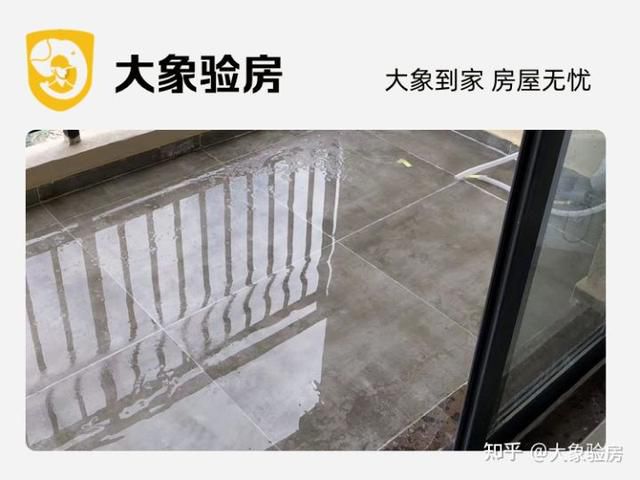

②精裝修生活陽臺閉水試驗
不管你是封閉式陽臺,還是開放式陽臺,防水都一定要做,牆面防水高度30cm,地面同樣也做防水。這是為了避免雨水倒灌、衣服滴水等引發漏水。
陽臺閉水試驗步驟一樣是堵住地漏,蓄水不要超過門石,觀察至少24小時,最好48小時。
做好陽臺排水,除了地漏,還要做好排水坡度,排水這件事,主要是針對那些陽臺有上下水或準備把洗衣機放陽臺的朋友。
05 閉水試驗的注意事項
①24小時閉水試驗:封好門口及下水口,在室內蓄滿水達到一定液面高度,跟鄰居協商,去樓下看下是否有滲水現象,24小時內液面若無明顯下降,即為合格。
②提前與鄰居溝通:在做閉水試驗前,建議與樓下鄰居溝通確認,避免漏水情況出現後影響鄰居的正常生活,造成不必要的損失。
施工前做的閉水試驗是為了更好地完成下一步的施工。做閉水試驗,閉水試驗是檢驗室內防水質量的重要檢驗手段
06 閉水試驗參照規範
GB50209-2010《建築地面工程質量驗收規範》
GB50207-2012《屋面工程施工質量驗收規範》
JGJ 298-2013 《住宅室內防水工程技術規範》
JGJ/T 299-2013《建築防水工程現場檢測技術規範》
,
