房地產大運營概念(最厲害的地產大運營)
2023-08-08 19:40:37
「大運營」已經火了幾年了。幾年裡,行業發生了很多變化,大運營也在因時而變。
當下,「大運營」到底呈現出怎樣的趨勢?2020年,地產大運營又應該怎麼幹呢?
從速度導向到利潤導向
「大運營」的內涵已發生改變
2014年,某標杆房企在內部成立了大運營工作組。於是,「大運營」這個概念也被其追隨者採用了,並且效果都很不錯。
明確提出「大運營」概念的幾個房企,這幾年都風生水起。其最明顯的表現就是規模的跳漲。原本的規模大象,在大運營加持下常年輝煌;之前規模一般的房企,後來居上成為黑馬。
速度,也一度被視作大運營的主要目標。
2018年以來,資金槓桿很難加上去了,周期紅利消失,土地紅利減弱,各龍頭紛紛踩下剎車「提質減速」。
以前,因為想要衝規模,房企會傾向於拿下更多的高周轉項目,即使這個項目賺錢少或者不賺錢,也要拿。這主要是因為大家認為大周期可以拯救一切,房價會永遠上升,規模大就可以不倒,而且市場是買方市場,所有的房子都不愁賣。
而現在,大周期已經不存在,不同的城市、同一城市不同的區域,乃至相鄰的2個項目,都可能呈現冰火兩重天。「大魚吃大魚」已經多次出現,市場逐步進入C端時代。所以房企拿項目必須預先關注項目利潤以及銷售的情況。項目什麼價格、多長時間能賣掉,能帶來多大的利潤,很大部分是拿地時就已經註定的。
因此,當下的「大運營」不能再與衝規模劃等號。
大運營的內涵必須從單純追求周轉速度,走向速度和利潤並重。
要實現這個定位,明源君覺得,必須先做好以下3點:
1、高層足夠重視:由一二把手主管、親自掌控
現在這個階段,「大運營」 不應該只是運營部門的事,而是老闆的事。為什麼呢?
因為只有老闆,關心的是整個集團最終的利潤。其他人關心的,往往是銷售額等局部的業績。
主管大運營這事的領導需要什麼級別?總裁、執行副總裁…或者老闆直接管。

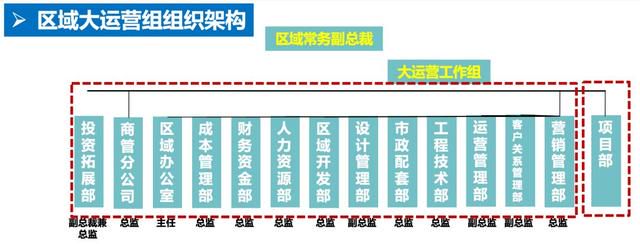

2、組織足夠強勢:需要建立一個有力度的組織
以主管運營的領導為中心,房企所成立的應該是一個大運營的組織,而不僅僅是一個運營部門。
運營部門從主流職責看,就是管計劃、項目會議、成果、考核、目標設定等等。而大運營組織要能協調幾乎所有資源。
有巨頭成立了「1對1對1」的工作平臺,這個平臺位於項目、業務部門與總裁三者之間,工作模式由「1對多、多對1」過渡到「1對1對1」。
這樣一個組織是多維度的,幾乎涉及到了項目運轉過程中的所有關鍵部門;同時,這個組織是有力的,其成員是各個線條的負責人。也只有這樣,才能減少溝通層級,高效運轉。
除此之外,為了保障運營過程的高效,大運營也需要藉助一些抓手,例如開會、考核、合約等。明源君就不在此贅述了(在公眾號對話框中回復「抓手」,可以查看大運營的三大抓手詳情)。
3、具有全局管控、隨時追蹤的能力
因為目前因城施策,各地情況瞬息萬變,競品彼此也經常互相攻防,大運營必須能及時作出反應,在不同的項目、區域之間進行協調。這就需要先進的信息系統。
相較於運營部門更加著眼於項目運營管理,大運營要實現的不僅是項目層面的運營策劃,更重要的是投資收益跟蹤。
投資收益跟蹤的要點是:根據前期的項目運營策劃,設定相應的項目成功標尺和項目的整體策劃案,在開發過程中定期和定點的進行分析與監控——確保項目在成功標尺上不走偏,保障項目在運營策略上不走偏。

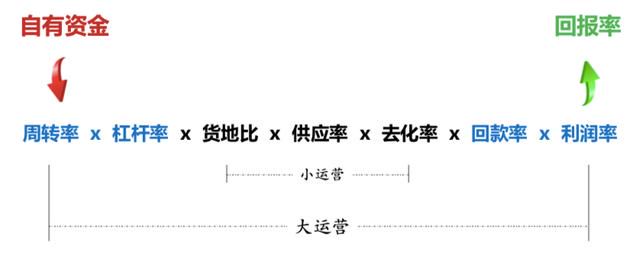

當前大運營關注的指標、管理的範圍、涉及的資源,與小運營的本質差別如下圖所示:
上圖中,一共有7個關鍵數字,決定這些數字的主要因素如下。
周轉率——資金快速變項目、項目快速變資金的能力
槓桿率——城市金融環境、房企融資能力、項目融資
貨地比——城市地價水平、項目房地比
供應率——項目開發流程、合作資源管理、設計能力、報批報建能力、合約能力、工程建設能力
去化率——客研能力、產品能力、營銷能力
回款率——項目資金流程、客戶與銀行篩選
利潤率——投資能力、大成本能力、產品性價比、營銷能力
分析上面列舉的各種因素後,明源君發現,有些因素已不那麼重要,有些因素則很難發力,決定最近幾年「大運營」效果的,將主要是3種能力:
周轉能力、回款能力、數位化能力。
這3種能力將決定房企在地產下半場的生死存亡。
明源君下面就來說說,在「速度和利潤並重」的前提下,如何理解這3種能力。
深刻理解「3種能力」
才能做好大運營
一、周轉能力:快是基礎,但不是目的
明源君曾寫過一篇文章《從拿地到開盤,快周轉的極限到底是幾個月?》(公眾號對話框回復「快周轉極限」即可查看詳情)。
過去的發展中,有的房企通過工作前置等已將快周轉做到了很高的程度,他們在淡市中不得不「降速」。
但更多企業的周轉速度還沒到需要「降速」的程度。
同樣的項目,別人拿地5、6個月就能開盤,而你的周期卻是12個月。這時,最明智的做法,顯然不是叫別人慢下來,而是你提上去。
一方面,周轉能力是房企規模調漲的基礎。另一方面,即使沒有規模需求,也要追求周轉速度。
現在融資難,成本飆升,房地產行業又是資金密集型行業,周轉速度慢,會造成資金成本高,回款慢,一系列麻煩就都來了。
房企的周轉涉及到了兩種能力:
❶將資金快速變成項目、將項目快速變成資金的能力,這關乎房企整個的周轉率;
❷項目的開發流程、合作資源管理、設計能力、報批報建能力、合約能力、工程建設能力等等,這代表著房企的供應效率。
擁有「快」的能力,這是運營的基礎,但不是目的!
不少房企在運營不同項目時,會對項目加以區分:到底是現金流項目,還是利潤型項目?
現金流項目就快一些,利潤型項目就慢一些。
而在實踐中,我們會發現一個項目並不能單純地被界定為某一類項目,隨著政策、環境改變,其自身條件也在變化。
而且,即使界定了,它也不一定能按你的計劃走。
如果一個既定的現金流項目,拿地、報建環節時間很長,正負0以下施工難度很大,你要想讓時間產生價值,就得變它的定性為利潤型項目,以此賺取更多利潤。
當然,除了單個項目需要從利潤角度想問題。更重要的是要從房企整體角度來想問題,有時候,讓單個項目賺取更多利潤,對於整個房企來說,不一定是最佳結果。
比如,某項目延遲半年開盤,項目毛利好像是增加了10%。但是,因為該項目佔用了這筆錢,另一筆財務成本很高的錢就還不上。項目利潤覆蓋掉那筆錢財務成本後所剩無幾,還讓所在城市的整體布局發展受到影響,周轉變慢,2年6個項目變成2年4個項目……
二、回款能力:大運營管控範圍需要不斷向前後延伸
相較於之前的寬鬆環境,房企的土地成本和融資成本都達到了高位;限價當前,市場也在經歷結構性變化,橫盤時代到來。
在借錢越來越難,賣房也不那麼容易的情況下,回款能力越來越重要了。
關於回款能力,目前運營的關鍵操作有2個方面:
❶運營需要深入項目策劃,從首開貨量、產品佔比、去化率、回款率要求等業務點著手,確保首開回款。
❸運營要進行現金流統籌。關注各類城市和各類項目的現金流回正周期,以及高庫存項目、高庫齡項目,認購未籤約高的項目,防止各種陷阱出現。
而回款的前提,其實是快速的去化。
前幾天,明源君在一篇文章中提到,房地產已經進入了C端時代(在公眾號對話框回復「C端時代」即可查看)。這意味著房地產行業的供需關係正在發生變化。
明源君認為,在大運營的框架中,管控範圍延伸到拿地、項目策劃並不足夠。去化和回款所涉及到的變量還包括了客研能力、產品能力、營銷能力、客戶篩選等等,這些能力大部分都圍繞著「客戶」這個關鍵概念。
可以預見的是,隨著客戶重要性不斷提高,大運營也會不斷向客戶端延伸。最理想的狀態,是客戶需求直接決定房企生產!不是先有地、先有房子再做客戶調研,而是先有客戶需求,再找合適的地、修合適的房子!
三、數位化能力:所有變化都可立刻體現為對最終結果的影響
大運營的核心,就是為最終的結果負責,為集團整體的利潤負責。
而想要判斷一個決定、一個變化,對最終結果會構成怎樣的影響,就必須全面實現地產數位化。
真正的地產數位化,整個地產集團的運營是一盤棋。所有項目都要算總帳,為集團的戰略服務。一家房企想達到這個階段,有3個前提:
❶ 所有項目的信息都在同一個大盤上跑,最終還能呈現在管理層用於決策的大屏幕上;
❷ 各種政策經濟變化、項目本身變化,都可以數位化體現在大盤裡,並顯示為對最終結果的影響;
❸ 基層信息的採集非常到位,不存在信息滯後的情況。比如各種變更,即時錄入系統。
到這個階段,每個項目的變化(小到砸掉一堵牆重砌,項目進度延緩1天;大到所在城市突然加碼調控),對ROE的影響,都可以即時體現在系統裡、呈現在屏幕上。
針對相關變化,是否要作出應對,以及有哪些應對方式,每種應對可能導致的最終結果是什麼,系統也會預先進行思考,一一呈現出來。各級管理人員,只要做選擇題就好。(作者:明源地產研究院 老羅)
回復「穿插施工」,碧桂園、萬科縮短項目工期的核心武器。
,
