精裝修需要注意哪些事項(精裝修這些地方要注意)
2023-07-04 17:27:55 3
來源:明源雲鏈
如有侵權,請聯繫刪除
裝飾類
1. 水泥選用:不同顏色不同選材。
2. 牆地面防水:厚度不小於1.5mm。衛生間溼區(如沐浴房、浴缸)的牆面防水高度不低於2000mm,幹區的牆面防水高度不低於500mm,且高於該區域所有給水點位置100mm。
3. 石材六面防護要求。
4. 所有石材外露切割面必須進行拋光處理。
5.地面石材鋪裝完成後應進行結晶或密封處理, 結晶面亮度要求不小於95°。
6. 房門配置三隻合頁,上部第一隻合頁距門頂邊180mm,第二隻距第一隻200mm-350mm底部一隻合頁距門底邊180mm。
7.吊杆應採用熱鍍鋅成品螺紋杆,間距不大於800mm-1000mm。吊杆長度大於1500mm,須採用60系主龍骨或30×30mm熱鍍鋅角鋼作反支撐加固處理。
8. 吊頂要求採用成品檢修孔,規格滿足檢修要求。
9. 牆面批灰膩子採用石膏基材料,不宜採用碳酸鈣,需調入10%清油,平整度和垂直度必須橫平豎直。
一、門套基層
門套基層板根部應與門檻石面留縫(約20mm),縫隙用柔性防水膠泥填實,木飾面板根部應與門檻石面留縫(約2~3mm),以防止水氣滲入門套內引起油漆飾面變形發黴。
門框木質基層應經過三防處理(防火、防腐、防潮)。
二、紙面石膏板隔牆轉角加固法
安裝門洞處石膏板:若為雙層石膏板隔牆,在安裝第一層石膏板時,門洞上口左右兩側應用九釐板(或十二釐板,具體根據石膏板厚度確定)裁成L形替代石膏板(下圖示),以加強轉角的拉結牢固度;若為單層石膏板隔牆,門洞上口左右兩側石膏板應做成整體的L行。
三、電視機背景牆加固法
如安裝掛畫或電視機等,採用18釐多層板加固。
四、石膏板隔牆施工要求
隔牆開關盒處內襯50系副龍,以便自攻螺絲固定開關盒;隔牆隔音棉按照各項目實際情況確定。
隔牆鋼筋砼地梁,需按設計圖紙要求現場彈線,結構樓面預植Φ12螺紋鋼,間距不大於450mm,在頂端處焊接Φ12螺紋鋼連接,制模澆搗翻邊,翻邊處地面應預先鑿毛,採用C20細石砼澆搗。
五、瓷磚施工要求
牆磚有無空鼓暴邊現象、鋪貼是否平整、拼縫是否一致、勾縫是否均勻飽滿。
六、牆面石材灌漿法
牆面石材採用溼掛灌漿工藝,採用銅絲連接。分次灌漿,第一次不得超過石板高度的三分之一,待砂漿初凝後進行第二次灌漿,高度為石板的二分之一。第三層灌漿至低於石板上口50mm處為止。
七、牆面溼作業留槽示意圖
石材牆面橫縫,需根據人體的視線高度排布。
八、瓷磚或石材幹掛法
石材厚度要求在25mm以上,2500mm高以內的牆體,豎向需採用5﹟槽鋼,橫向採用40mm×4mm型角鋼,間距根據石材的橫縫排版確定,2500mm高以上的牆體,豎向需採用8﹟槽鋼,橫向採50mm×5mm型 角鋼,間距根據石材的橫縫排版確定。
如是輕質牆,則需在豎向主龍骨上增加背穿螺栓,螺栓間距不大於1.2m。

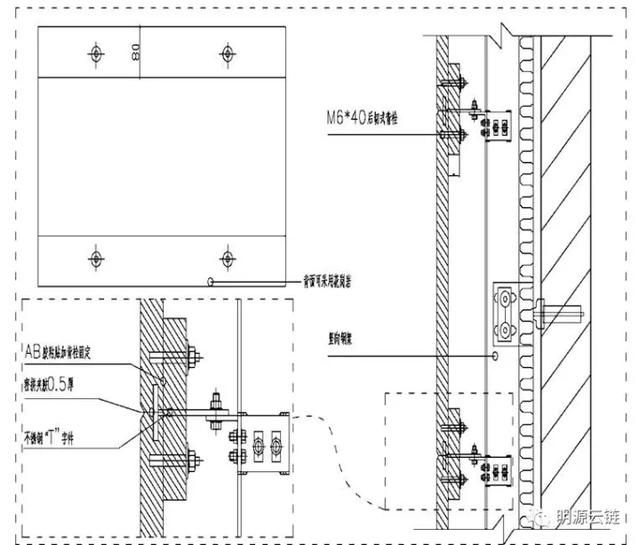

掛點設置:石材長度大於600mm以上,每排不少於3個掛點。
▲ 背景石材線條幹掛案例
吊頂轉角加固法
轉角部位第一層覆面材料採用9mm多層板,整體裁成L形代替石膏板增加拉結強度;
第一層石膏板與第二層石膏板之間需錯縫鋪貼,兩層石膏半之間必須滿塗白乳膠。
低跨造型的四個角採用0.8mm鍍鋅鐵皮做成L型鐵片,採用卡鉗固定,增加拉結強度、防止變形導致開裂。
副龍骨間距300mm,造型邊框四角需增加斜撐龍骨。
▲ 石膏板、石膏線接縫處開裂
吊頂掛板加固法
固定木基層結構的吊杆間距不大於600mm。
窗簾箱細木工板對接連接處需用燕尾榫進行連接,以增加窗簾箱的抗拉力,背面採用細木工板加固,每段搭接長度不小於200mm,採用自攻螺絲固定。
細木工板基層外無其他裝飾材料施工的,需進行防火處理。
跌級吊頂高度大於等於200mm的側封板時,應設置燕尾榫。
地板施工示意圖
木地板靠牆處要留出9MM 空隙,以利熱脹冷縮。在地板和踢腳板相交處,如安裝封閉木壓條,則應在木踢腳板上留通風孔。
在常溫條件下,細石混凝土墊層澆灌含水率小於10%,方可鋪裝複合木地板面層。
木地板的鋪設方向:以房間內光線進入方向為木地板的鋪設方向。
有地熱區域在地板鋪貼時,基層不應鋪設防潮膜。
▲ 石材與地板交界處施工示意圖
地板與大理石圍邊交接處預留3mm地板伸縮縫,採用與地板同色系的耐侯膠填縫。為防止成品受汙染及控制膠縫寬直度,打膠時需先用美紋紙定位。
在近期的實際操作過程中,由於天然石材需要定期維護的需要,石材面應高於地板面2-3mm。

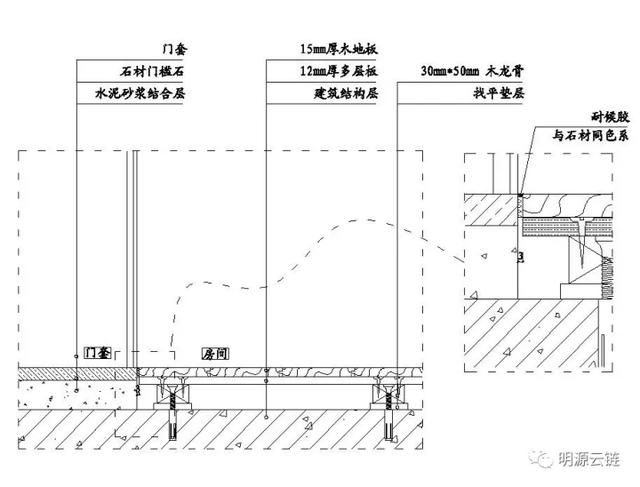

▲ 門檻石與地板交界處示意圖
衛生間防水做法
對穿過樓板的管道,應先將管道周邊的孔洞鑿毛,清理乾淨,再用細石混凝土分層澆搗填堵,細石混凝土完成面高於結構樓板10~20mm,管道周圍200mm範圍內塗刷聚合物水泥基防水塗料兩道,作為局部防水加強。
施工地面防水塗料時,地面防水塗料應塗刷至管壁,並高出地面完成面10~20mm。
衛生間淋浴房地暖做法

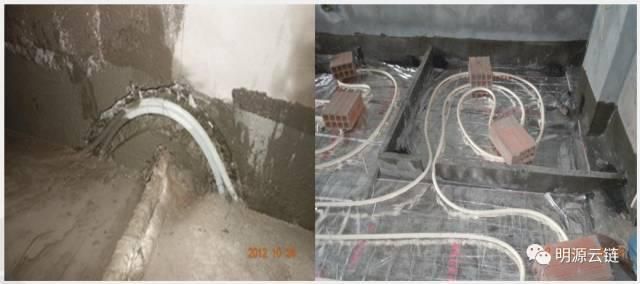

▲ 淋浴房示意圖1
▲ 淋浴房示意圖2
衛生間施工要求
淋浴間內淨空單邊不大於1050mm的淋浴間,不得內開門。
衛生間淋浴間內有地暖設置 的,建議增加雙地漏做法,衛生間淋浴間防水在結構樓板上進行施工。
淋浴房地面石材與牆面交界處用塑鋼土封堵。
陽臺防水做法
上翻梁外防水層寬度應不小於300mm。
室內結構面應高於室外結構面,室內地面完成面必須高於室外地面完成面。
陽臺鋁合金門檻下口採用1 : 2水泥砂漿摻JS聚合物防水砂漿膠乳填堵密實。(聚合物防水砂漿配合比: 水泥 : 砂 : 聚合物JSJ膠乳 : 水= 1 : 2 : 0.2 : 適量水。
安裝類
1. 同類面板標高應一致。同一空間內的同類面板高差不應大於5mm,在同一面牆上時不應大於3mm;並列安裝的同規格面板高差不應大於1mm,且間距一致。
2. 安裝在同一室內的開關,宜採用同一系列的產品,開關的通斷位置應一致,且操作靈活、接觸可靠。
3. 開關安裝的位置要求:開關邊緣距套線距離宜為150mm,下口距地面高度宜為1300mm。
4. 燈具總重量小於75kg 的燈具,應採用雙層18mm多層板加膨脹螺栓四點固定的方式連接在結構板(或梁)上。
5. 燈具總重量在75kg~150kg之間的,應採用化學錨栓或其他可靠方式在結構板(或梁)上設置掛鈎,掛鈎宜採用L60×6鍍鋅角鋼。
6. 燈具總重量大於150kg的燈具,應採用四個Φ12以上化學錨栓與結構板(或梁)進行可靠連接,並應對連接件、結構樓板(或梁)進行受力計算後方可實施。
配電箱各出線迴路導線線色應與出線開關進線線色一致,配線應整齊無鉸接,導線連接緊密,線芯無損傷、斷股。
為便於臺盆拆卸檢修,臺盆固定於固定構件上,固定構件與石材墊塊用不鏽鋼或鍍鋅螺栓固定,墊塊背面及臺面背面粘結部位需經打毛處理用大理石膠粘結固定,臺盆與固定構件連接處需用橡皮墊塊,臺盆與臺面板下沿口用耐候膠密封。
衛生間臺盆安裝未做硬固定件,有安全隱患。
主吊燈基層加固法
需安裝輕型吊燈的部位,應預設雙層400mm×400mm的18mm多層板,板面與龍骨面齊平(多層板須採用Ø8膨脹螺栓固定在結構樓板底面,並與吊頂龍骨固定連接)。
多層板朝下一面對穿螺栓的開孔深度,以能夠將螺栓帽埋入即可;不允許超過一層板的深度,否則會變成單層板受力,影響承重。
板中心開孔宜為30mm圓孔。
大型吊燈基礎加固法
當燈具重量超過75kg以上時,必須按照上圖增加預埋鐵板和角鋼掛鈎的做法,鐵板固定要求不少於4顆Φ10的化學螺栓;超過150kg時,應要求不少於4顆Φ12的化學螺栓固定掛鈎,並應對連接件、結構樓板(或梁)進行受力計算後方可實施。
石膏板不開孔,並用美紋紙畫十字交叉線精確標示出燈線位置,一方面考慮業主日後燈具安裝方便;另一方面若業主不必裝燈,撕掉美紋紙即可,不必對裝修造成破壞或修補。

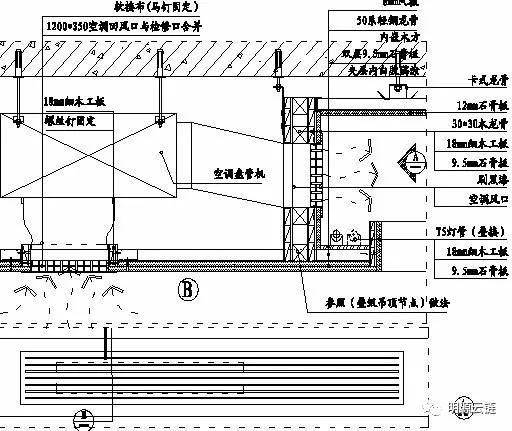

▲ 吊頂空調安裝示意圖1
調迴風口、出風口、換氣扇等處要求設置木邊框,木邊框寬度不小於50mm,以便於風口及設施安裝。
空調出迴風百頁的尺寸須根據機電安裝單位風量計算。
由於此節點會造成空調在制熱運轉下影響出風效果,對無地熱的項目不宜使用此節點。

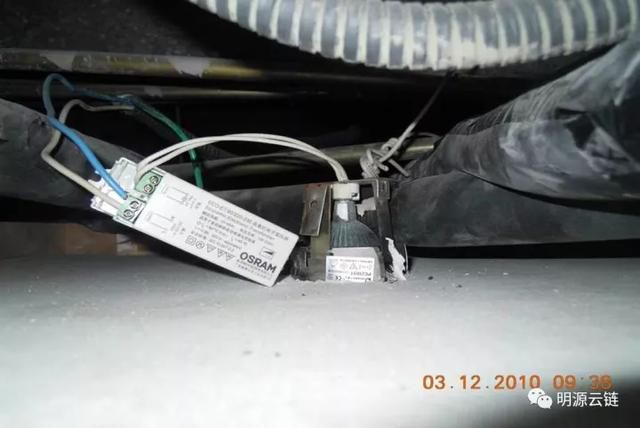

▲ 燈杯與橡塑保溫管直接接觸

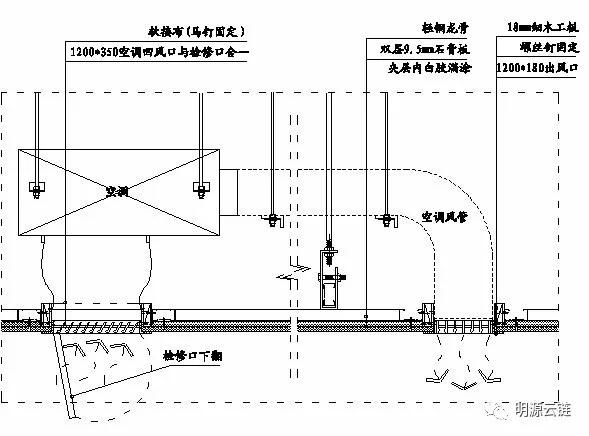

▲ 吊頂空調安裝示意圖2
地漏定位需提前地面排版,實地放線,儘量設置在靠近下水管處。
地漏、排水管口徑需符合排水流量要求,排水管需設置 P彎。
地面找坡符合排水要求,找坡率0.3%-0.5%。
露臺大於15平米或長度超過7.5米以上建議做雙地漏。
建築室內外高差較小的,建議露臺設排水地溝。
▲ 地漏施工示意圖
▲ 冷熱水出水是否正確、是否靈活,臺盆與臺面是否收口美觀

▲ 廚房臺盆安裝示意圖
,
