地下室改性瀝青防水卷材技術交底(屋面聚酯胎SBS改性瀝青防水卷材施工技術交底)
2023-09-22 02:08:36 1
一、材料要求
1.1、防水層應有防水合格證和性能檢測報告,材料的品種、規格、性能等應符合現行國家產品標準和設計要求,並在國內已經按規定進行見證,抽樣複試合格。
1.2、卷材防水層施工時所選用的基層處理劑、接縫膠粘劑、密封材料等配套材料應與鋪貼的卷材材性相容。
1.3、屋面防水為Ⅰ級,材料採用3 3厚聚酯胎SBS改性瀝青防水卷材;
二、施工準備
2.1、現場做好消防準備工作,配備好消防滅火器材,以防卷材施工發生事故。現場卷材堆放地,配備滅火器,並與易燃易爆物品隔離。
2.2、垂直運輸設施(塔吊)安裝高度達到施工要求。
2.3、現場劃分好所用材料的堆放場地,場地劃分應遵循就近不影響其它工序施工的原則。
三、主要機具
一般應配備:噴燈或可燃氣體焰炬、剪刀、長把刷、滾動刷、自動熱風焊接機、高壓吹風機、電動攪拌器、鋼捲尺、鐵抹子、掃帚、小白線等。
四、作業條件
4.1、屋面防水層施工前,應認真審核圖紙做好技術交底。各道工序應建立自檢、交接檢和專職人員檢查的「三檢」制度,並有完善的檢查記錄。防水層施工前,基層隱蔽應經監理單位檢查驗收。
4.2、鋪貼防水層的基層表面,應將塵土、雜物徹底清掃乾淨;表面殘留的灰漿硬塊及突出部分應清除乾淨,不得有空鼓、開裂及起砂、脫皮等缺陷。設備預埋件己安裝好。
4.3、伸出屋面的管道、設備或設備基礎等,應在防水層施工前安設完畢。屋面防水層完工後,不得在其上鑿孔打洞或重物衝擊。
4.4、觀眾廳和舞臺基層坡度為5%,其餘屋面為2%。
4.5、基層表面應保持乾燥,並要平整、牢固,陰陽角轉角處應用水泥砂漿做成圓弧或鈍角。
4.6、防水所用的卷材、膠粘劑、基層處理劑、二甲苯等,均屬易燃物品,存放和操作應遠離火源,在通風、乾燥的室內存放,防止發生意外。
五、操作工藝
5.1、工藝流程(熱熔法)
(1)基層清理→塗刷基層處理劑→鋪貼卷材附加層→熱熔鋪貼卷材→熱熔封邊→淋水試驗。
(2)基層表面清理、修補:找平層要平整、牢固,陰陽角及轉角處用1:2.5水泥砂漿應做成圓弧(R=50)或鈍角。並清理乾淨。
5.2、塗刷基層處理劑:
(1)塗刷基層處理劑之前要首先檢查找平層的質量和乾燥程度(檢驗方法:將1㎡卷材平坦地幹鋪在找平層上,靜置3~4h後掀開檢查,找平層覆蓋部位與卷材上未見水印即可鋪設),並加以清掃,符合要求後才可以進行,在大面積塗刷前要用毛刷對屋面節點、周邊、拐角等部位先行處理。塗刷時間宜在鋪貼前4d進行,使油層乾燥而不沾染灰塵。施工時要注意以下幾點:
1)、施工時應將界面處理劑(冷底子油)按配合比與稀料調試攪拌均勻;
2)、採用長柄滾刷塗刷,塗刷均勻,不露塗、不堆積。
3)、一次塗刷的面積,由基層處理劑的乾燥時間和施工進度來定。面積過大造成汙染;面積過小,影響施工進度;
4)、第二遍塗刷應在第一遍乾燥後進行,最後一遍基層處理劑乾燥後才能鋪貼卷材。
5.3、附加層施工:
女兒牆泛水、屋面內排水、屋面外排水、排氣管、設備基礎、陰陽角等細部先做附加層,一般用熱熔法使用改性瀝青卷材施工,必須粘貼牢固。
5.4、卷材的鋪貼方向及接縫處理
(1)本工程為平屋頂,有組織的內排水系統,屋面坡度為2%,且無振動影響,所以可採用平行屋脊鋪貼的方法,其搭接縫應順流水方向搭接。本工程採用滿粘法施工,要求長邊及短邊的搭接縫寬度均不得小於80mm。為確保搭接縫寬度,應先在找平層上彈出粉線,進行卷材的試鋪,當試鋪沒有問題後方可進行正式鋪貼。熱熔卷材表面一般有一層防粘隔離紙,因此在熱熔粘結接縫之前,應先將下層卷材表面的隔離紙燒掉,以利於搭接牢固嚴密。
(2)卷材的鋪貼方法:本工程所用卷材為SBS改性瀝青防水卷材,採用滾鋪法施工。
1)起始端卷材的鋪貼:將卷材置於起始位置,對好長、短方向的搭接位置,滾展卷材1000mm左右,掀開已展開的部分,開啟噴槍點火,噴槍頭與卷材保持50~100mm的距離,與基層呈30o~40o的角度,將火焰對準卷材與基層交接處,同時加熱卷材底面熱熔膠和基層,至熱熔膠出現黑色光澤、發亮至稍微有微氣泡出現,慢慢放下卷材鋪平於基層,然後進行排氣碾壓使卷材與基層粘接牢固。當起始端鋪至剩下300 mm左右長度時,將其翻放在隔熱板上,用火焰加熱剩餘的部分和基層,然後將其粘接。
2)滾鋪:卷材起始端鋪貼完成後即可進行大面積滾鋪。持槍人位於卷材滾鋪的前方,按上述方法同時加熱卷材和基層,推滾卷材的人蹲在已經鋪好的卷材起始端上面,等卷材充分受熱後緩緩推壓卷材,並隨時注意卷材的平整順直和搭接縫寬度。其後緊跟一個人用棉紗團等從中間向兩邊抹壓卷材,趕出氣泡,並用刮刀將溢出的熱熔膠刮平接邊縫。另一人用壓輥壓實卷材,使之與基層粘貼密實,最後用封口膠將接縫封嚴。
3)淋水試驗:防水做完後要作持續2h的淋水試驗或雨後,屋面無滲漏現象合格。並經監理、項目質量、技術、工長驗收合格後,方能進行下道工序。
4)細部構造
①節點詳圖A

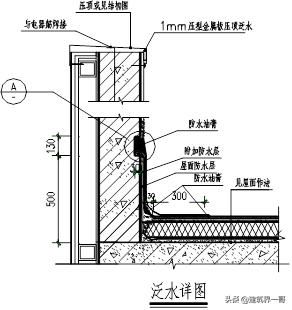

②泛水收頭做法:
③屋外排水做法:

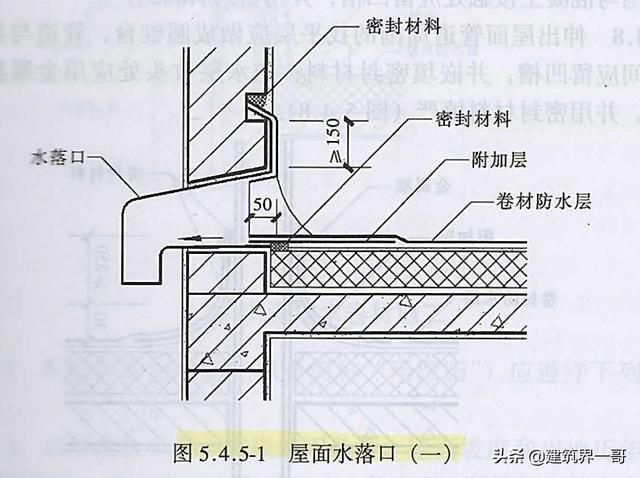

④屋內排水做法:
⑤屋面穿出排氣管做法:
屋面防水排氣孔

⑥找平層分格縫做法:
⑦卷材防水接縫做法:

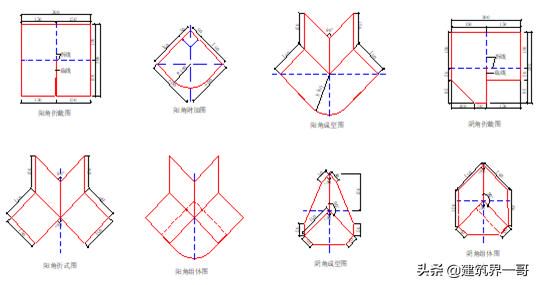

⑧陰陽角作法:
六、質量標準
6.1保證項目
(1)防水卷材和膠結材料的品種、標號,必須符合設計要求和施工規範規定。
(2)屋面卷材防水層,嚴禁有滲漏現象。
6.2基本項目
(1)卷材防水層的表面平整度符合排水要求,無積水現象。
(2)卷材鋪貼的質量要符合冷底子油塗刷均勻,鋪貼方法、壓接順序和搭接長度符合施工規範規定,粘結牢固,無滑移、翹邊、起泡、皺摺等缺陷。
(3)泛水、簷口及變形縫粘貼牢固,封蓋嚴密;卷材附加層、泛水立面收頭等做法符合施工規範規定。
6.3允許偏差和檢驗方法
(1)卷材防水層
卷材防水層的允許偏差和檢驗方法
項次 | 項目 | 允許偏差 | 檢驗方法 |
1 | 卷材搭接寬度 | -10mm | 尺量檢查 |
七、質量通病及預防措施
7.1防水卷材接頭搭接不良
(1)卷材防水層的接頭搭接很關鍵,直接關係到卷材防水層的密封整體性.如果接頭搭接不良,水就會沿接頭縫隙滲入卷材防水層。
(2)卷材搭接不良有以下幾種情況:接頭搭接不符合規範或有關的專門規定,主要體現在搭接形式以及長邊、短邊的搭接長度;接頭處卷材粘結不密實,有空鼓、張嘴及翹邊等現象;接頭部分損壞,甚至無法搭接。
1)對第一種情況,應根據鋪貼面積以及卷材規格,事先進行丈量並按規範及有關規定的搭接長度在鋪貼基層上彈好線,施工時齊線鋪貼;搭接形式亦應符合規定,立面鋪貼自下而上,本工程採用雙層卷材,上下兩層的長邊接縫應錯開1/3~1/2幅寬,相鄰兩幅的短邊接縫應彼此錯開500mm,且兩層卷材不得相互垂直鋪貼。要注意:長邊搭接不應小於80mm、短邊搭接不應小於80mm,上下兩層卷材不得相互垂直鋪貼。
2)對第二種情況,應注意卷材接頭保持乾燥清潔,勿使受到汙染。接頭甩槎應妥加保護.避免受到環境或交叉工序的汙染:接頭搭接應仔細施工,滿塗膠結料,收頭時用力壓鋪,將擠出的膠結料用刮板刮平。
3)對已產生搭接不良的卷材接頭,視具體情況分別處理。搭接不符合規定、影響防水效果的,可重新鋪設、或加鋪防水層。
4)接頭粘結不牢的先根除影響粘結的因素.再重新將接頭粘結牢固。
5)接頭損壞,甚至無法搭接者,可採取加鋪卷材的方法予以修補,即先將損壞部分剪掉,再分清層次,加鋪卷材進行搭接
6)接頭甩槎部分已用膠結料粘實不易撕開者,可用噴燈微火烘烤,趁熱將粘實部分小心地一層一層的撕開,切勿損壞卷材,然後將卷材表面的汙物清除乾淨,再行搭接施工。
7.2、空鼓
(1)鋪貼卷材的基層潮溼、不平整、不清潔,均影響防水層與基層的粘結,基層內的水分受熱蒸發,氣壓增大,粘結不牢的防水層內充滿蒸汽與基層脫離,形成空鼓;另外,操作時澆油不勻、壓鋪時用力不均、也可造成粘結不實而空鼓,鋪貼立面卷材更易產生這種情況。
(2)卷材防水層施工前,應先檢查基層.使之符合規定要求:施工時應嚴格按施工規範和操作規程的要求進行。對於熱作業鋪貼垂直面卷材防水層更要一絲不苟、密切配合必要時可輪換操作保證質量。
(3)對已經出現空鼓的卷材防水層,可將空鼓部分的卷材剪掉,再加鋪卷材,按規定分層搭接,補貼密實。將卷材接頭損壞處或空鼓處分層剪斷加鋪卷材。
7.3、細部構造卷材粘貼不良
(1)主要由於細部不易操作或施工不細緻,以及構件外表面上的油汙、鏽跡未清除乾淨,以致粘結不良,有折皺、張嘴或翹邊現象。
(2)為防止這種現象產生,在鋪貼卷材前,必須將構件表面上的汙垢、鏽跡等清除,必要時再用高壓空氣將周圍基層做最後一次清理,然後再鋪貼卷材防水層。
(3)卷材防水層已出現翹邊等粘接不良現象時,應撕開並清理乾淨,根據形狀將卷材剪口,再重新鋪實,然後以附加卷材鋪貼封嚴。
7.4、轉角處滲漏水
轉角處施工不便,常不能保證卷材鋪貼質量。轉角處的鋪貼基層應做成圓弧形或鈍角,以有利於卷材貼實。應在女兒牆的陰陽角處增鋪卷材附加層,轉角處卷材搭接尺寸應按施工規範規定執行。轉角處的卷材儘可能選用強度高、延伸率大、韌性好的品種,並應仔細鋪貼嚴密。在立牆未做之前,應對轉角部位的卷材防水層進行檢查,發現質量問題,及時補救;在立牆施工時,應注意保護好己鋪的卷材防水層,勿使受損,以避免轉角處防水層滲漏。
八、質量保證措施
8.1為確保工程質量,項目管理人員也要加強對其施工過程的管理、控制與檢查。質檢員及工長要對其進行巡視監督及抽點檢查,在基層、附加層、底層卷材監理檢驗合格後,才能進行上層或外層卷材的施工。在兩層卷材全部施工完畢後,技術員、質檢員、監理等有關人員進行聯合驗收,驗收合格進行淋水試驗,無滲漏才可進行下道工序。
8.2合理安排施工工序,避免返工。
8.3材料進場後要進行外觀檢查,卷材須用卡尺測量厚度,同時抽樣複試,合格後方可使用。
8.4防水施工隊人員要經過培訓,然後再進行防水施工。
8.5防水作業要避開惡劣天氣。
8.6施工前確保基層含水率在9%以下,每次進行新作業面施工前用簡易法先測含水率。
8.7嚴格檢查制度:細部、附加層施工完由質檢人員驗收後再進行大面施工,每層施工完取得質檢人員同意後再施工下一層。
8.8細石混凝土找坡層嚴格按照配合比攪拌均勻。
8.9生產副經理全面協調施工管理工作,施工中由專業管理人員旁站,每道工序後皆由質檢、監理驗收。
九、成品保護措施:
9.1各種材料進場應存放在指定地點,碼放整齊。
9.2保溫材料裝卸時要輕拿輕放,避免邊角磕碰,影響材料的外觀質量。
9.3防水施工時嚴禁其他工序施工人員在屋面交叉作業。
9.4雨水口、內排水口等部位上口應加蓋板,防止堵塞和雜物進入。
9.5穿過屋面、牆面等處的管根不得損傷變形。
9.6對屋面工程已經完成的部分採取保護措施,要覆蓋軟保護材料,防止損壞成品和材料,任何人不得穿硬底鞋、帶釘鞋,進入施工現場。工具要輕拿輕放,在已經鋪完的防水層上行走膠輪車,應墊腳手板保護。小推車用麻布綁腿。
9.7屋面防水層施工完後,不準在防水層上鑿孔打洞,也不準在防水層上拌制砂漿和進行其他工序的操作,如確需在上面進行少量工序作業時,應對卷材防水層採取針對性的防護措施,完工後應通知防水施工隊進行檢查,如發現防水層有破損時,應及時組織修復。
十、安全、消防、環保措施
10.1 工長在安排屋面施工前,必須對施工班組班長下達詳細的安全技術交底,並要求施工班組班長籤到。
10.2 在屋面搭設腳手架時,各種工具應放在工具袋內,尤其是在有懸挑腳手架時,避免墜落傷人。
10.3 高於2m處作業時要系好安全帶。
10.4 進入施工現場必須帶安全帽,並系好下顎帶,不得穿拖鞋。
10.5 施工現場嚴禁吸菸。
10.6 出屋面樓梯周邊、外牆門窗洞口及女兒牆洞口處加設安全防護攔,嚴禁拆改。
10.7 屋面洞口加設蓋板,蓋板周邊要嚴密。
10.8 屋面施工人員嚴禁攀爬屋面女兒牆探身向下張望,不得站在牆體上操作。
10.9 嚴禁打鬧、往下投拋物料。
10.10 屋面剔除的保溫材料及時裝袋運到指定地點。
10.11 防水施工時,嚴禁打鬧,防止燙傷,準備好滅火器,在用火前申報用火許可證。
10.12 合理使用各種原材料,嚴格執行定額領料,做到活完料淨腳下清。
10.13 各種施工機械、電閘箱等設備非專業人員不得動用。
10.14防水層施工嚴禁在雨天、五級風及其以上時施工。
10.15患皮膚病、眼角膜病和對瀝青有嚴重敏感反應者不得進行瀝青作業。
10.16按規定使用防護用品,皮膚不得外露。
,
