新四季網

百強房企建安成本(標杆房企的成本控制清單)

2023-10-13 17:36:27 1

- 01 -

楔 子

地產開發環節,可優化成本的環節和關鍵節點非常多,可成本控制的關鍵路徑又非常的固定,但實際地產成本的控制往往並沒有想像的那麼好,主要原因在於:

①地產高周轉下,各個部門各自為戰,想方設法的保住自己的KPI才是王道,所以部門牆導致的問題非常多,各個口很難形成合力。

②地產開發鏈條長且複雜多變,成本管控又屬於一個技術門檻非常高的工作,很難有人將成本控制的所有環節熟悉,並且強管控下去,支離破碎的成本管控手段未形成有效的合力。

③地產標準化雖然越來越強,但是執行到城市公司的時候,其力度越來越小和靈活性越來越大,導致所有的部門都在圍繞著銷售節點工作,「保節點」成為地產人的核心使命,成本控制儼然成了「看見就控,看不見就算了」的面子工作。

④ 離職率越來越高的地產從業人員,人浮於事的問題很嚴重,人員在其位不謀其政的現象很多,「優化的浪潮下」誰還有心情做成本控制的工作。

⑤優秀的企業靠規則進行成本控制,劣勢的企業通過人來控制項目成本,但是對於絕大部分的房企而言沒有「成本控制清單」,強成本控制只是浮與口頭,根本沒有支撐的工具和措施。

雖然地產開發的成本控制並沒有大家想像的那麼優秀,但是我們不得不承認:成本控制已經成為了地產白銀時代開發商「續命」的關鍵一環。優秀的企業在地產成本控制上顯然在盡最大努力的擺脫「以人為主」的優化,逐步的變成以制度和流程為管控手段的成本控制,「成本控制清單」顯然是這個環節必不可少的工具。

- 02 -

成本控制清單

成本控制清單,個人定義為:地產開發路徑上對成本影響較大的工作,這些工作需要成本進行強管控。

只有了解和熟悉成本控制的清單,地產開發的人才可以有的放矢、重點發力的進行成本控制。

2.1 建築設計

① 控制體形係數不僅能降低外立面率,降低塗飾、保溫面積,更重要的是能降低結構的含鋼量指標及含混凝土量指標,一舉多用。控制體形係數,重要的是在方案階段就要控制戶型規整,減少凸凹變化。

【案例】

不同的建築體形,其單位能耗不同上圖來源:《建築節能》一書,天津大學 王立雄 黨睿編著

① 體形係數與建築節能:體形係數每增加0.01,能耗增加2.5%;

② 體形係數與結構布牆率:體形係數越大,單體結構布牆率越高,含鋼量指標越高。

③ 體形係數與結構產業化:體形係數越小,其建築/結構越規整,其預製構件標準化越利於實現。

②簡化立面造型,簡化屋面造型。減少不必要的線條裝飾構件,尤其是非可視面、非重點面上的線條對成本、施工進度影響重大,應在方案階段重點把控。

【案例】來源:昌建成本研究中心

某項目外立面線條造價佔保溫總造價佔比高達24%;

③建築豎向控制。建築豎向,一方面牽扯到土方平衡,一方面牽扯到未來的功能使用,尤其是山地建築更加需要注意山地高差對建築產品的影響,利用高差打造高溢價產品,控制擋土牆數量降低土建成本。

【案例】案例來源網絡

某擬拓展山地項目佔地1200畝,高差達100米。

方案一:方案使用坡地別墅,並儘量利用紅線內坡度較小的區域,使項目的土方量儘量小。

方案二:方案使用平地別墅,儘量利用紅線內用地和紅線外放坡,項目土方量較大。

不同的豎向場地設計代表著不同的土方成本,一定要慎重對待。

④ 可售面積控制。合理控制不可售業態的面積佔比,包括但不限於服務配套、架空層、贈送面積、地下室、無償回遷房等,非可售面積儘量放於地下,控制地上架空層的設置(剛需盤慎用架空層);嚴格測算贈送面積成本增加與售價增加值的關係,符合財務指標要求。戳這裡,一鍵對標成本力

【案例】:來源綠地集團

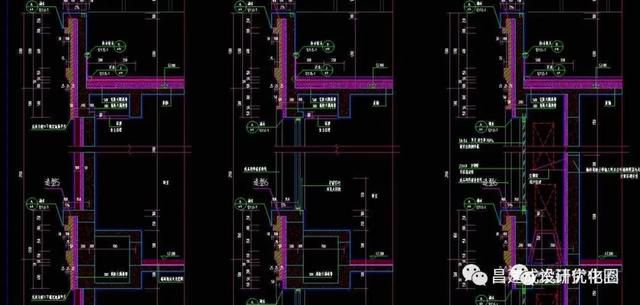

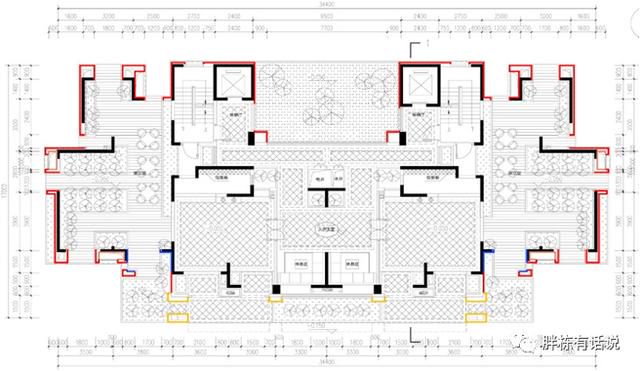

架空層平面

架空層立面

該項目標準層面積405㎡,架空層面積396㎡(不計容),總層數33層,架空層面積佔比3%,建安成本2248元/㎡(不含地 下室)。

⑤ 控制門窗成本。根據樓盤檔次,選擇門窗材質,窗地比應不超過同類產品經驗值或設計限額 ;根據節能要求,控制門窗數量。根據功能房間及位置控制窗牆比或窗配置,成本的不均衡投入。

外窗專輯:門窗專輯(點擊進入)

⑥外立面。控制外牆裝飾檔次及應用比例,儘量選擇標準化的立面及做法,減少立面的成本。如有必要可以採用相近的材料進行替代使用,如:考慮外牆仿磚塗料代替外牆磚,特別是在3層以上的外立面部分 ;考慮外牆仿石磚代替外牆石材,可應用在住宅單體及商業外立面中;考慮外牆鋁扣板改為金屬漆塗料 ;

【案例】

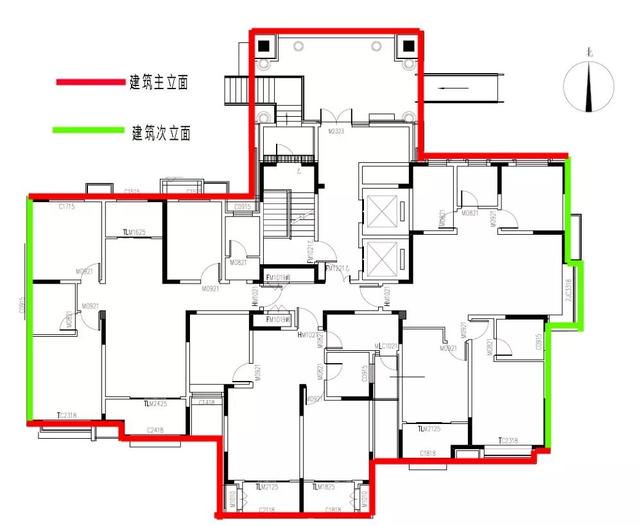

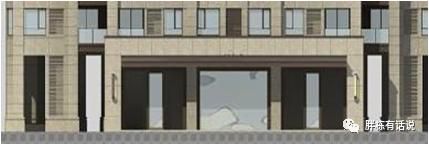

我們以某地區中檔樓盤為例,基座兩層為石材幹掛(單層建築面積390m2),以上為多彩石塗料,其中樓盤北向為小區的主立面、南向為小區的主立面,東西立面為次要立面。

基座兩層外牆展開面積約950m2(其中南北向約670m2,東西向約280m2),原設計立面均採用石材幹掛體系(幹掛石材25mm,主次龍骨),單價800元/m2,總價約760,000元。

現根據立面的主次程度,將東西立面改為超薄石材一體板(石材飾面12mm,背栓固定),由於一體板能夠大幅度減輕自重,其固定方式省去了主次龍骨,其單價為450元/m2,優化後總價為662,000元,其優化成本98,000元,成本比原方案降低13%。

⑦ 節能控制。控制體形係數關鍵指標是控制能耗的關鍵因素,體形係數越大,其能耗越高,成本越高。另外,門窗是節能損耗的關鍵,達50%以上的能耗損失來自門窗能耗,故控制窗地比對能耗起著關鍵作用。此外,外牆保溫材質要控制防火及節能的平衡非常重要。甲方在節能計算中,務必審核節能計算書的參數選擇,避免節能參數選擇錯誤導致節能計算不準確(保守)。

【案例】

下圖所示,山東省75節能各地區的耗熱量指標限值要求。

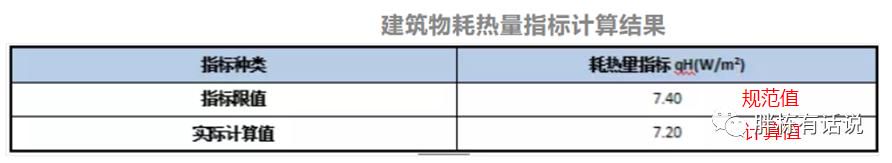

通過圍護結構熱工性能的權衡判斷,該工程的全年能耗小於參照建築的全年能耗,滿足 《山東省居住建築節能設計標準》(DB37_5026_2014)節能建築的規定。

從上圖的節能計算書中可知,耗熱量指標計算值7.20已經接近與耗熱量指標限值7.40的要求,外圍護結構的保溫厚度基本合理,可適當的調整屋面保溫厚度及地面保溫厚度使其逼近耗熱量指標7.40的要求。

2.2 結構設計

① 地基及基礎工程

對標臨近項目的勘察資料,關注本地塊的地勘數據,避免勘察資料過於保守;根據初勘資料組織樁基選型方案比選,一般情況,各基礎類型的成本按以下順序遞增:天然淺地基基礎→複合地基淺基礎(有時採用強夯擠密砂樁等處理方式代替)→筏板→預應力管樁→人工挖孔樁(逐漸受限制)→灌注樁;控制基礎埋深,高層建築的基礎埋深按設計規範要求為上部柱長的1/18,以滿足抗傾覆和抗滑移的要求,在實際設計中如以上要求通過計算能得到滿足,則基礎埋深可適當放寬,例如改為1/20。減少基礎埋深可以減少土方量,並對工期有利。

【案例】某工程18層住宅樓5棟、16層住宅樓1棟、15層住宅樓1棟、11層住宅樓7棟、7層住宅樓4棟、6層住宅樓19棟。

由於場地表層填土及淤泥層厚度較大,複合地基方案不可行。故採用樁基礎。

原方案:

高層部分:鑽孔灌注樁,樁徑600mm,樁長35m,單樁承載力特徵值1700KN。

多層部分:預製管樁,樁徑500mm,樁長25m,單樁承載力特徵值1200KN。

優化方案:

高層部分:載體樁,樁徑500mm,樁長20m,單樁承載力特徵值2000KN,樁端持力層為粉土層。

多層部分:載體樁,樁徑400mm,樁長17m,單樁承載力特徵值1200KN。

採用載體樁方案不僅縮短了樁長,而且提高了承載力,大大節約了工程造價。

② 基坑支護工程

應熟知場地條件,對支護出具多方案比選意見,常見的基坑支護方式一般有土釘、噴錨支護、護壁樁支護、地下連續牆,從經濟性上判斷一般是從低到高的關係,地下連續牆與護壁樁支護在某種情況下經濟性排序會發生變化。基坑支護方式往往是以上若干種的組合。應採用各種手段判斷出保證安全情況下的經濟性最優方案。

【案例】:綠地集團

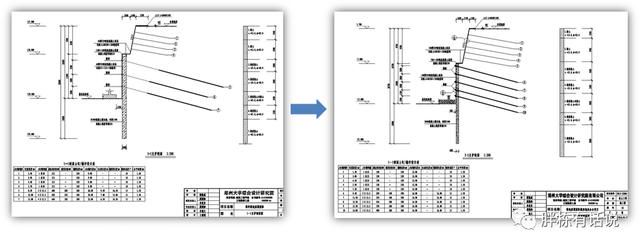

**三區基坑深度均為19m左右,在三區的支護設計過程中,將原樁錨支護方案優化為「小樁加複合土釘牆」支護方案,樁徑從1000mm優化至600mm,並取消支護樁腰梁,以錨板代替,使得三區支護施工費用節約600餘萬元。

③ 上部結構方案

上部結構方案由設計單位進行多種布置,結構方案的選擇要考慮經濟性、適用性。

【案例】:綠地集團

原結構方案採用全剪力牆結構體系,建築的品質感較低,且影響下面商業空間使用,結構前置對建築方案進行優化,採用框支剪力牆結構體系,在保證了建築品質上還減少了剪力牆數量,節約造價1000萬元。

2.3 建築防火

防火分區

在符合消防規範的前提下,最大限度布置消防分區;消防噴淋系統設計材料消耗量最少方案;消防報警系統、探頭選用可根據檔次選擇國產品牌;儘量採用建築牆體作為防火牆,減少捲簾、防火門等設置防火分區;控制消防迴路的電纜經濟性;消防設備的選型可做經濟性比選,優先選擇國產產品降低成本。

2.4 防水體系

① 防水設計符合規範設計要求,對不需要防水的部位嚴禁超配標準。

② 在設計規範中對一些公共部位的防水採用雙層、甚至更多層防水設計,但實際上並未起到好的效果,卻花費了多層防水的成本。防水的質量控制是基層、防水層、施工後保護的三要素,不是施工層數。參照工程發布的防水標準圖集及技術標準要求控制。

③ 不同的防水材料適用性與效果均不同,應根椐不同部位選擇經濟性與功能性兼備的防水材料。應注意防水材料選擇的功能性,最大限度進行經濟性比選。

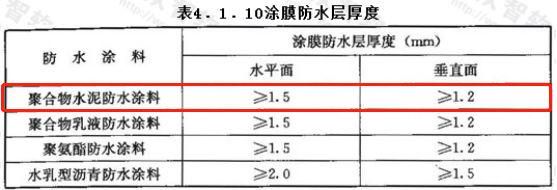

④ 對不同的防水要求部位防水層的厚度要求是有區別的,設計時應避免一刀切。注意不同部位防水層的設計厚度。

【案例】:來源博牛

原設計:

優化依據

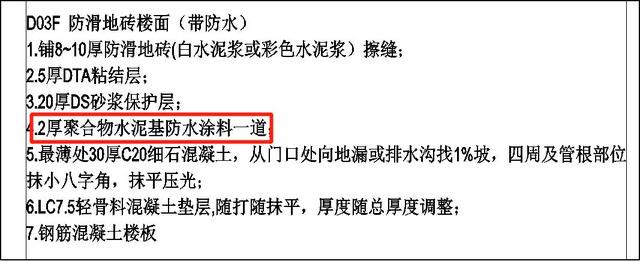

本項目針對室內衛生間樓面防水層進行優化,防水層原設計選用2厚聚合物防水塗料優化後調整為1.5厚聚合物防水塗料,此為常規做法滿足規範要求,節約成本。本項目建築面積5萬方,該單項可節約成本12萬元

2.5 精裝修

① 精裝修儘量按照產品線要求設計,集採能降低大量的採購成本;

② 戶型設計時,儘量歸併建築風格,提高部品部件的採購數量,降低定製化產品的使用,降低成本。

③ 優化裝飾材料的模數,控制損耗率。

④ 減少複雜造型,設計前置封樣,控制效果的還原度。

2.6 採暖工程

① 在滿足成本適配的條件下,儘量選擇價格合理的採暖設備。

② 在滿足壓力、溫度等技術條件下優先選擇綜合單價較低的管材(如常用採暖管價格增序排列:PPR管→鋁塑複合管→PB管)宜選擇戰略品牌及單價。

③ 採暖設備規格型號儘量簡化,有利於集中招標採購降低成本。

【案例】天朗地產

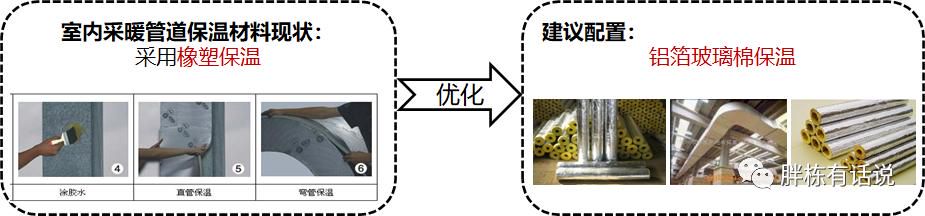

經計算:

採用橡塑保溫(1200元/m3),材料及人工等費用約為25.72元/米(A、B檔);

採用鋁箔玻璃棉(500元/m3)保溫,材料及人工等費用約為15.80元/米(C檔)。

室內水暖分項在材料部分與原來相比節約約38%。

2.7 景觀工程

① 如無必要,儘量減少地形起伏,降低車庫荷載;如山地建築,可利用山地高差做景觀造型。

② 景觀做法應選用成熟、成本可控的,比如據不同位置合理確定石材厚度,一般情況下主要部位石材選擇:(1)壓頂50m厚;(2)非行車道地面20mm厚(荔枝面採用30mm厚);(3)行車道地面30-50mm厚;(4)立面20mm厚;(5)樓梯、臺階踢面20mm、踏面20-30mm厚。

③ 軟硬景比例控制,控制水景面積,在北方地區不適合做大面積的水景甚至不做水景。

④ 選擇可替代的產品,降低成本。比如PC磚替代石材,比如GRC構件代替假石等等。

⑤ 降低景觀擋牆的長度,優化擋牆的數量,最好以景觀手法處理擋土牆,比如地形變化。

⑥ 小品、圍牆、照明系統、遊樂設施,可採用成熟可靠、成本可控的做法、配置,減少成本超配。

【案例】某地產

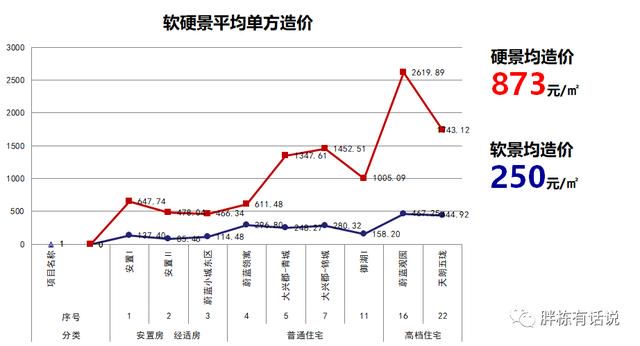

從已開發的項目中可以看出,景觀中硬景的佔比較高,達到43%;而硬景的成本在景觀成本中的佔比也較高,達到70%。

從已開發的項目中可以看出,硬景的成本比軟景的成本高出3倍多。

2.8 地下工程

① 嚴控地下面積、單車位面積,提高可售比。

② 車位建造成本由低到高的順序為:地面露天車位→首層架空車位→地上獨立車位→半地下車位→地下車位,具體停車方式要結合容積率情況綜合考慮。

③ 控制車庫層高、覆土厚度、屋蓋形式、構造做法、車庫柱網及頂板形式,在滿足功能前提下,最大程度的控制結構成本。在滿足設計要求的前提下,取消或簡化地下室建築找坡層:採用結構找坡方式,取消建築找坡層 。

④ 通過優化地庫機房布置,增加車位,提高停車效率.

⑤ 優化車庫管線排布進行層高壓縮,降低整體造價。

⑥ 人防單元劃分與消防單元的劃分,是否經濟合理.

⑦控制結構荷載,比如 消防車道、消防登高場地,人防等級及荷載對結構的影響。

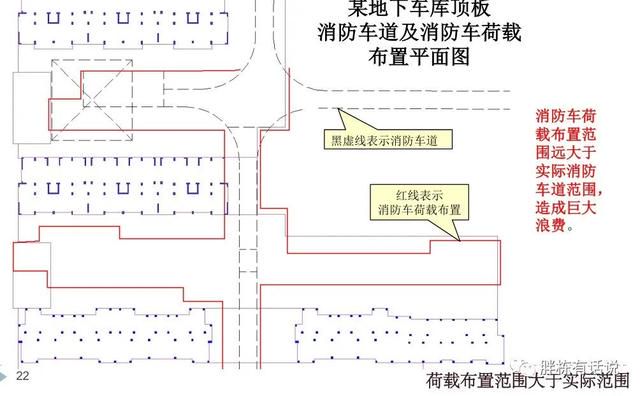

【案例】消防車荷載範圍超大,成本增加

案例來源:祥生地產

2.9 電氣專業

① 優化各類機房、配電房的位置及面積,節約造價.

② 優化單體機電用房、機電管井面積,降低公攤.

③ 供配電線路優化,使電纜及電箱綜合造價最低.

④ 變壓器容最校核。

⑤ 配電方案優化.

⑥ 材料規格及型號優化。

⑦ 優化用電點位布置,合理、方便、美觀.

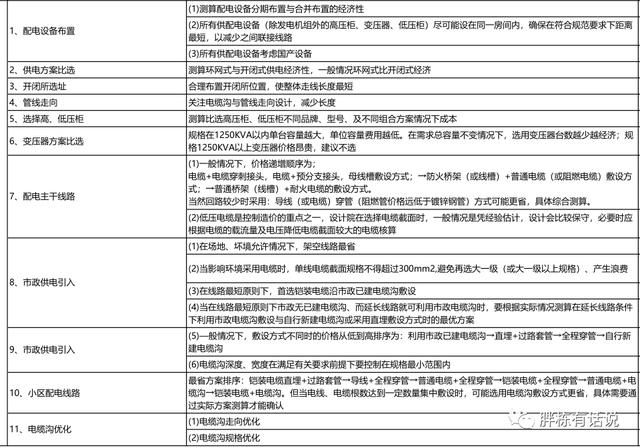

供電方案優化清單:來源 《當代置業五個三專業成本優化控制要點標準表單》

2.10 暖通專業

① 優化各類機房位置及面積,節約造價 。

② 優化單體暖通井用房、暖通井面積,降低公攤。

③ 方案比選。

④ 容量校核。

⑤ 材料規格及型號優化 。

⑥ 設備及期構件規格優化 。

⑦ 設備平面布局優化,管井優化。

【案例】來源於網絡

**項目,對設備用房位置的優化:

原方案:水泵房設置在-1F的最南端,偏離負荷中心,管線長度較長,供水阻力大,設備運行功率需求大;

修改後方案:水泵房設置在-2F,接近整個地下車庫的負荷中心,使管線長度和敷設更加合理;

結論:

1)設備管線的走向和敷設更加合理,長度節省;

2)管網水阻不會因為管線過長而增加,有效控制設備的功率;

3)提高了停車效率;

2.11 部品部件

① 根據產品定位,選擇的部品部件也與之匹配。

② 部品部件,如瓷磚等應減少損耗量為基本標準,切勿為了效果採用損耗量非常大的規格。

③ 金屬構件主要包括住宅的陽臺欄杆、圍牆欄杆、空調百葉、小院門等,金屬構件的標準化不僅能夠減少設計、招標次數,體現規模效益,還有利於性價比較高的金屬構件的定型。

④ 玻璃雨棚要注意玻璃的材質與厚度,要簡化支撐系統。

⑤ 其他部品部件採用定型產品,減少定製化產品。

來源:胖棟有話說,本文已獲授權,對原作者表示感謝!
