土方工程量計算方法表(工程量計算的注意事項)
2023-05-10 12:58:19 2
一、平整場地範圍:場地內土方挖、填、運、找平;挖、填土方厚度≤±300mm。
項目特徵:1. 土壤類別 2. 棄土運距 3. 取土運距
計算規則:以建築物首層建築面積計算。
工作內容:1. 土方挖填 2. 場地找平 3. 運輸
二、挖一般土方範圍: 挖土厚度>±300mm 豎向布置挖土或山坡切土。
項目特徵:1. 土壤類別2. 挖土深度
計算規則: 按設計圖示尺寸以體積計算。
工作內容:1. 排地表水 2. 土方開挖 3.圍護(擋土板)、支撐 4. 基底釺探 5. 運輸
三、挖溝槽土方、挖基坑土方範圍: 底寬≤7m,底長>3 倍底寬為溝槽;底長≤3 倍底寬、底面積≤150m2 為基坑
項目特徵:1. 土壤類別 2. 挖土深度
計算規則:房屋建築按設計圖示尺寸以基礎墊層底面積乘以挖土深度計算。
構築物按最大 水平投影面 積乘以挖土深度(原地面平均標高至坑底高度)以
體積計算。
工作內容:1. 排地表水 2. 土方開挖 3.圍護(擋土板)、支撐 4. 基底釺探 5. 運輸
四、凍土開挖項目特徵:1.凍土厚度
計算規則:按設計圖示尺寸開挖面積乘厚度以體積計算。
工作內容:1. 爆破 2. 開挖 3 . 清理 4. 運輸
五、挖淤泥、流砂項目特徵:1. 挖掘深度 2. 棄淤泥、流砂距離
計算規則:按設計圖示位置、界限以體積計算。
工作內容:1. 開挖 2. 運輸
六、管溝土方項目特徵:1. 土壤類別 2. 管外徑 3. 挖溝深度 4. 回填要求
計算規則:以米計量,按設計圖示以管道中心線長度計算。
以立方米計量,按設計圖示管底墊層面積乘以挖土深度計算;無管底墊層
按管外徑的水平投影面積乘以挖土深度計算。
工作內容:1. 排地表水 2. 土方開挖 3. 圍護(擋土板)、支撐 4. 運輸 5. 回填
七、注意事項:1、土方體積應按挖掘前的天然密實體積計算,土方運輸工程量需要按照虛方體 積計算,要注意換算。
2、溝槽、基坑、一般土方因工作面和放坡增加的工程量(管溝工作面增加的工 程量),在清單與定額中協調考慮,不能漏項。
3、挖方出現流砂、淤泥時,應根據實際情況由發包人與承包人雙方現場籤證
確認工程量。
4、管溝土方工程量不扣井。管道結構寬:有管座的按基礎外緣,無管座的
按管道外徑
5、挖土應按自然地面測量標高至設計地坪標高的平均厚度確定。堅向土方、
山坡切土開挖深度應按基礎墊層底表面標高至交付施工現場地標高確定,
無交付施工場地標高時,應按自然地面標高確定。

6、土方折算表

7、放坡係數表

8、工作面寬度表

9、管溝工作面寬度

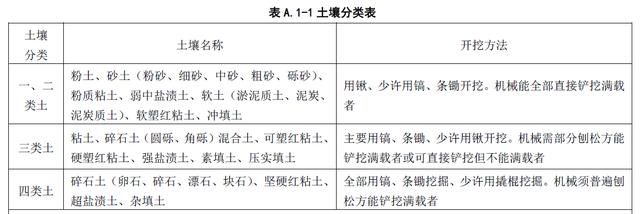

10、土壤分類
