外牆保溫的施工方法有哪些(超詳細的外牆保溫施工方案及流程)
2023-04-22 23:19:37 1
外牆保溫所用的材料

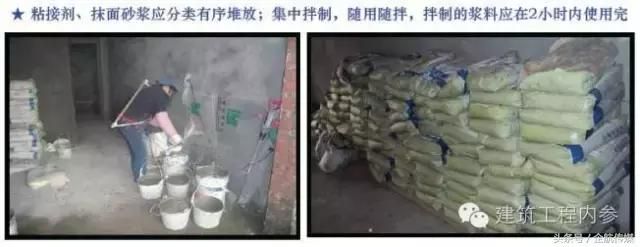

(一)粘接劑

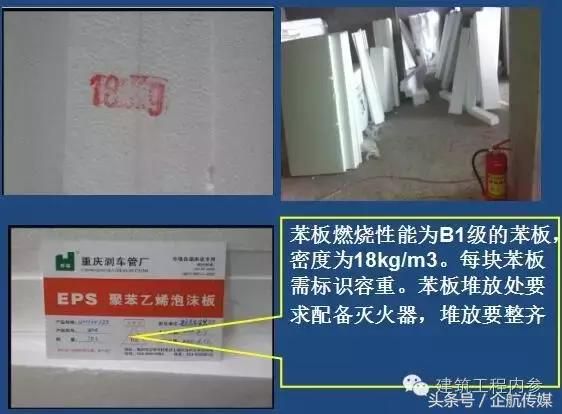

(二)苯板

(三)防火巖棉
防火隔離帶採用A級防火巖棉。厚度同外牆保溫厚度。
水平防火隔離帶:60M~100M每層設置,24~60M每2層設置,0~24M每3層設置
(四)抹面膠漿、耐鹼玻纖網格布

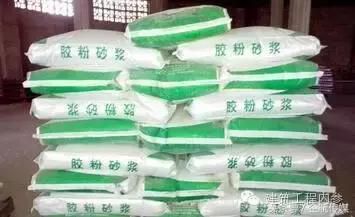

1、抹面砂漿
2、玻纖網格布採用160g/m2。

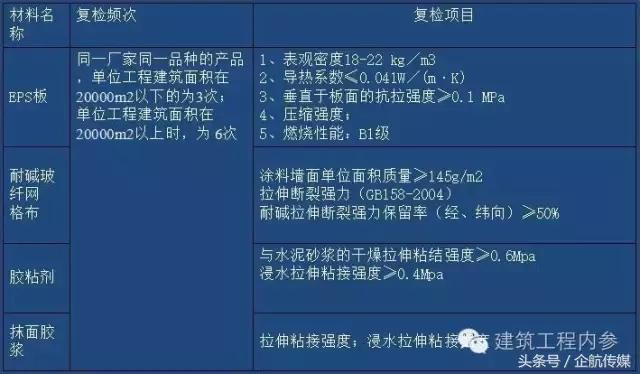

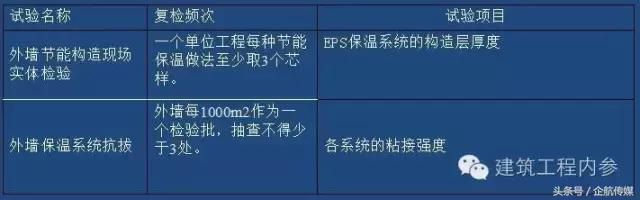

外牆保溫所用的材料的現場復檢及功能性試驗
外牆保溫施工工序
外牆保溫施工作業前置工序
1. 外牆抹灰已完成並已乾燥,養護時間為5~7天,並保證抹灰後的外牆面平整度和垂直度達到中級抹灰標準(4mm/2m)。不得產生開裂、空鼓、起砂等現象。

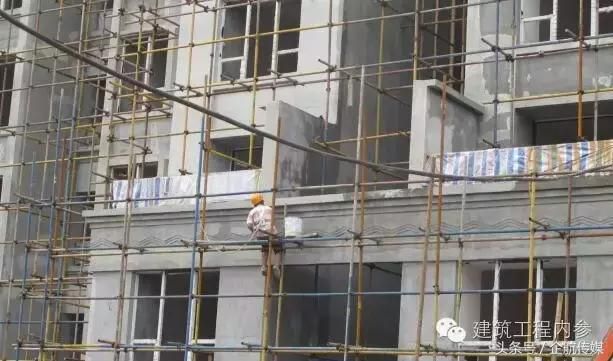

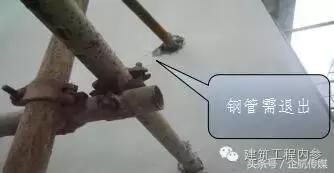

2.外牆腳手架必須全部到位,離牆距離宜控制在25~30cm範圍內,將穿牆鋼管改至門窗洞口處拉接。

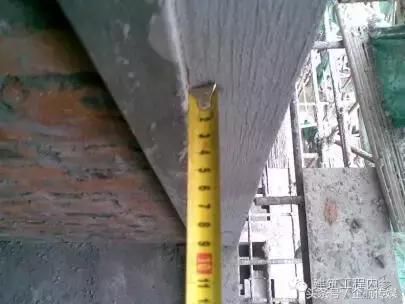

3.所有防水防潮部位(露陽臺下腳和外牆勒腳、外立面空調機位勒腳等)抹灰必須預留40公分以上的高度。

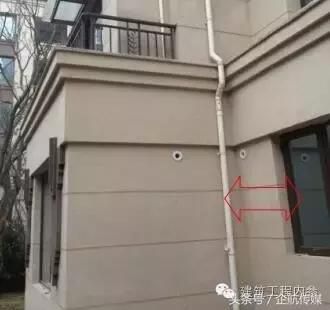

4.外牆面上的落水管、空調等支座必須先安裝完成,並考慮外保溫體系的厚度。

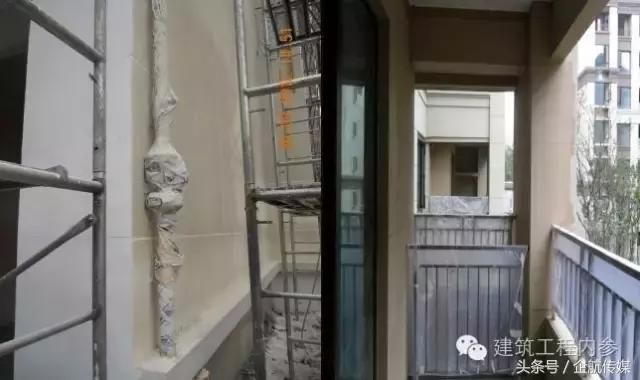

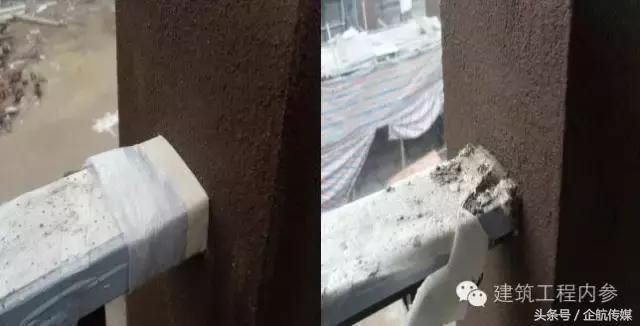

5.給排水管、天燃氣管、空調進出管等需要預埋套管的,必須於外牆外保溫施工前完成,且伸出牆面的長度應考慮外牆外保溫體系及飾面層的厚度。對於結構階段預留的套管,外抹灰必須套圈,保證套管處收口平順,並由總包單位提供不同長度的PVC套管給保溫單位,保溫施工時,由保溫單位接長套管。
6.門、窗等洞口抹灰必須完成,且同樣應考慮外牆外保溫體系及飾面層的厚度。
7.所有金屬支架必須做防鏽處理。
8、所有陽露臺欄杆必須安裝完成。

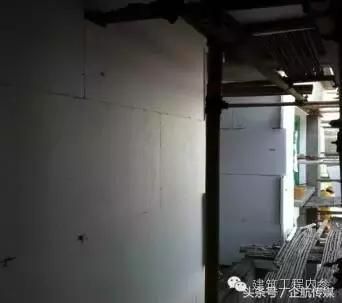

外牆保溫施工前準備工作

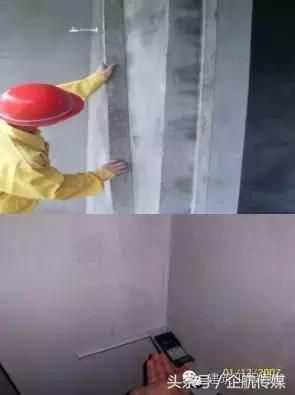

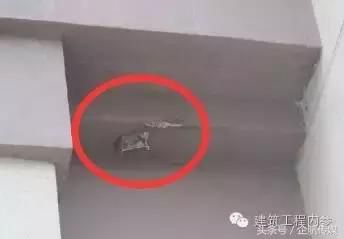

外牆保溫基面檢查
對於不平整的基面,偏差大於4mm時須請總包及土建單位進行配合進行整改且陰陽角垂直方正。

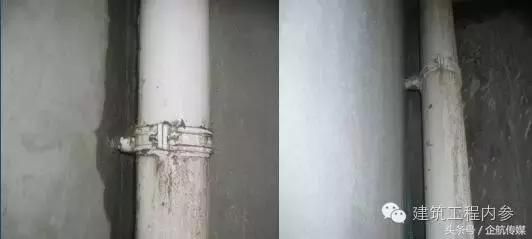

支架安裝時請注意考慮保溫的厚度。並且管道必須在保溫施工完成後才能安裝

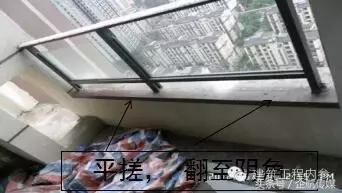

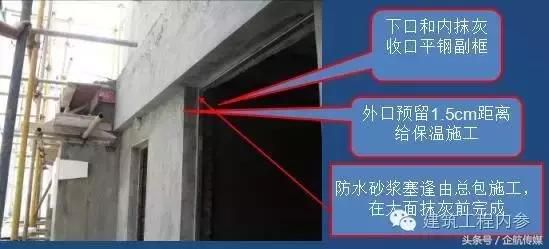

所有窗框(窗楣有挑簷的除外)外抹灰低於窗框1.5cm,
室內平鋼附框。

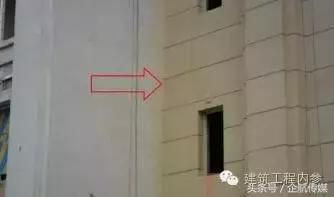

腳手架搭設時請儘量避免鋼管穿牆,腳手架離牆控制在25~30cm內

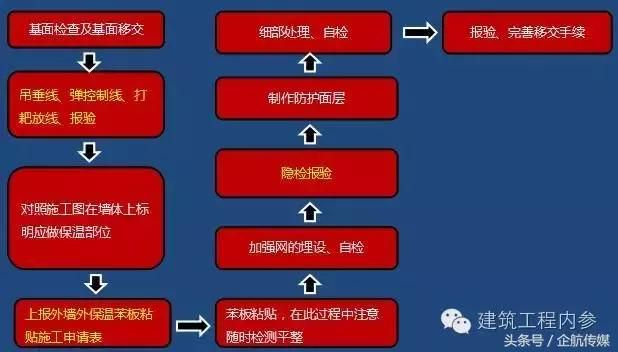

工藝流程

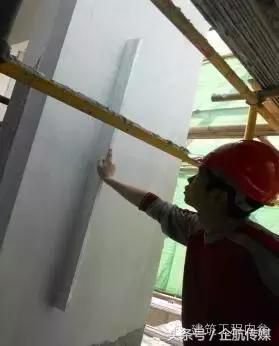

牆角EPS苯板應交錯互鎖,陽角交錯苯板宜凸出牆面10mm,板錯縫搭接長度為1/2板長,苯板粘貼牢固不得有空鼓和鬆動

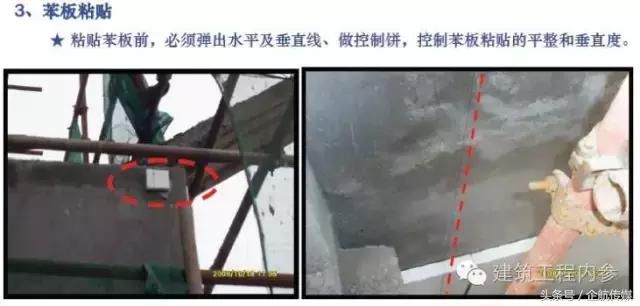

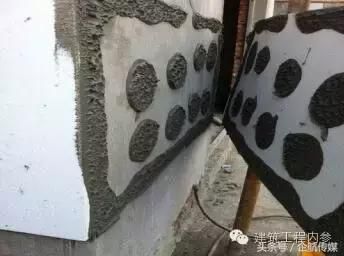

採用點粘法打膠,邊框為滿膠,寬度不小於5CM(留5CM間隙排氣),中間均勻布置8個直徑10CM圓餅,厚度不小於1CM。粘結有效面積大於40%

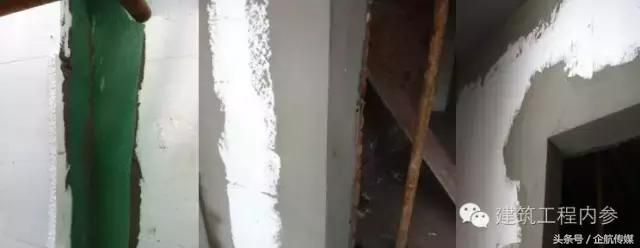

苯板之間的板縫寬度在6mm以上用苯板條勘填,2-6mm板縫用發泡劑填充,禁止用抹面膠漿填縫。

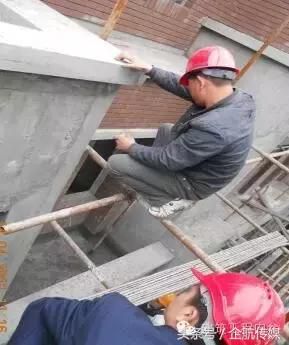

巖棉板施工

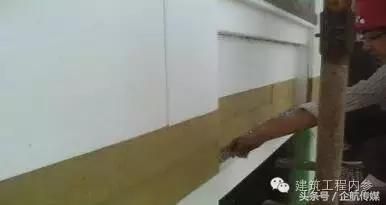

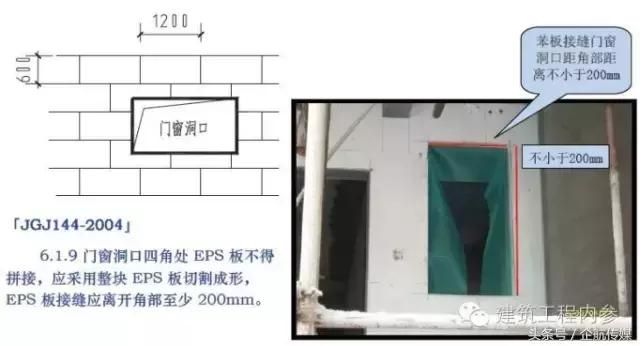

巖棉板安裝:自下而上沿水平方向橫向交錯鋪貼。從牆體拐角處開始垂直交錯,保證拐角處順直且垂直。陰、陽角處巖棉板交錯互鎖。門窗洞口四角處巖棉板不得拼接,應採用整塊巖棉板切割成形切口與板面垂直,牆面的邊角處應用同樣的保溫板粘貼固定。板上下應錯縫排列,錯開距離1/2板長。嵌填用窄條巖棉板寬度不得小於150mm。

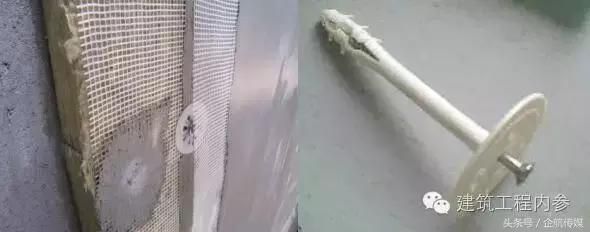

錨栓固定:巖棉板錨固件入結構牆深度不小於25mm。錨固點緊固後應低於巖棉板表面1-2mm。錨固點的布置方式:在巖棉板四角及水平縫中間均設置錨固點。錨栓件的安裝縱向間距300mm,橫向間距400mm,梅花形布置,基層牆體轉角處加密至間距200mm。 點這免費下載施工技術資料

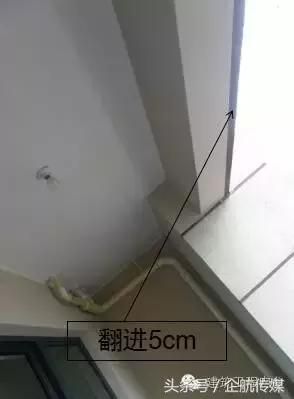

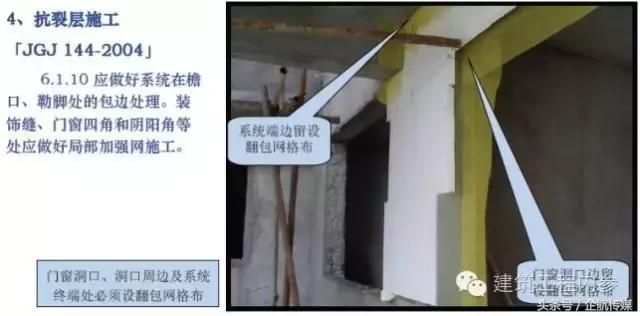

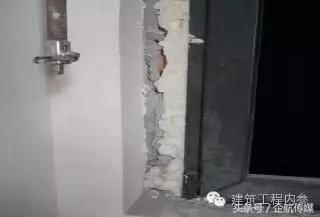

門窗洞口周邊及系統終端必須設翻包網格布

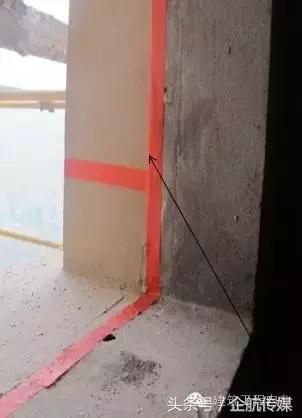

陰、陽角加強網 洞口斜向45°加強網

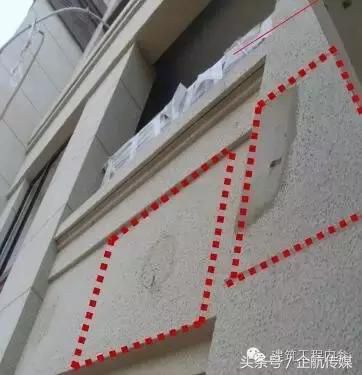

門窗洞口的加強,斜角加強網必須粘貼在門窗洞口角部邊。

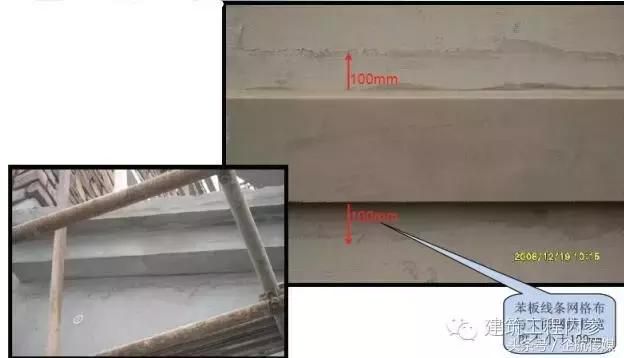

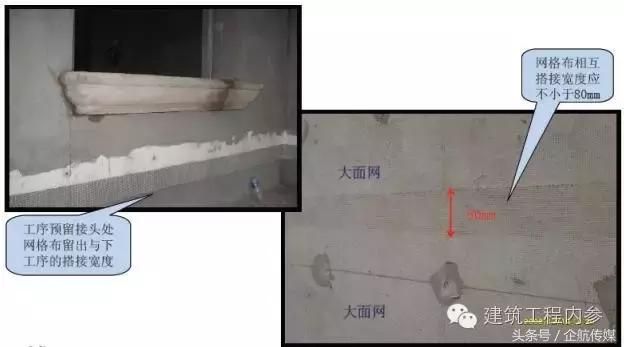

大面網搭接寬度不應小於80mm。
苯板線條網格布與大面網搭接寬度不小於100mm。

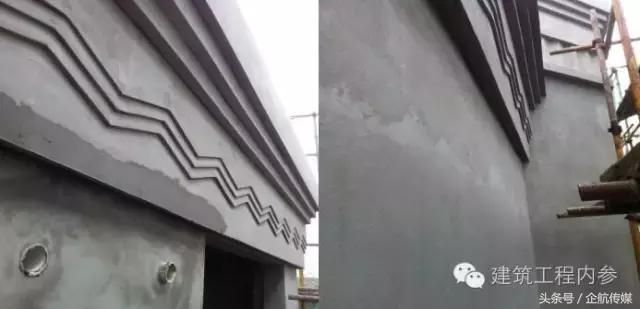

陽露臺勒腳、散水溝勒腳均採用上圖中的節點處理方式。下角預留10CM土建完成
露陽臺防水高度保溫預留400mm。

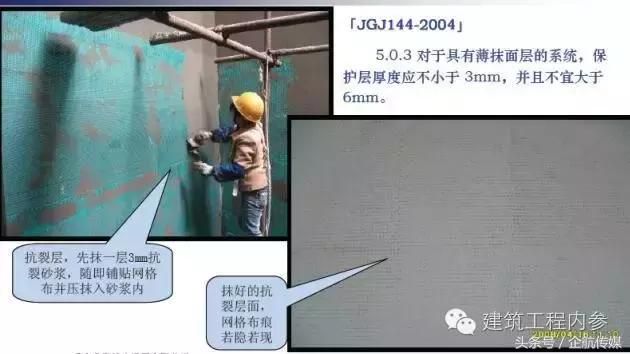

苯板飾面兩次抗裂層面,且不顯網格痕。第一層保護層厚度不小於3mm且不大於6mm,第二層抗裂砂漿厚度1mm左右
抹灰層內的給水套管、排煙管等套圈應完整、寬度一致,緊貼鋼套管,
保溫時套圈必須緊密續接此套管,並平保溫面層。
PVC套圈與鋼套管間隙不超過5mm.
保溫大線條需保持順直無大小頭,管道洞口需收圓
外 牆 塗 料
基層檢查(一)
1、牆面空鼓、開裂、露網情況已整改完善,門洞口、窗洞口已收口完善,陽臺鐵花欄杆、落水管支架、鋁合金窗框、線條及各種管線等需要在牆面打洞的,已安裝完成,並已補洞完成。玻璃安裝則待外牆塗料完成再進行施工。
2、陽臺、露臺、屋面防水以施工完成,地坪砼已澆築
3、外陽臺及空調板(與雨水將直接接觸部位)滴水及線條防流掛措施已到位。
4、線條順直,無大小頭。防流掛措施已處理到位。
5、牆面觀感質量合格,無明顯抹痕。

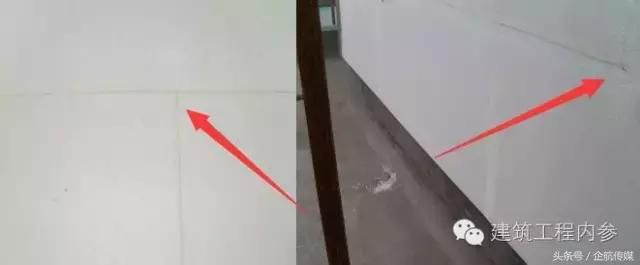

6、外牆面抹灰(或保溫抗裂砂漿面層)施工必須 已完善,牆面基本乾燥,含水率在10%以下,PH值小於10。
7、基層表面清潔,無雜物、油汙、浮灰。
陽臺、露臺、斜屋面、空調機位防水層,基層抹灰收口完成,門窗洞口抹灰收口收邊完善,塗料必須是在基層抹灰到位後,才能進行施工 。
基層檢查片部分(二)
陽臺、露臺、斜屋面、空調機位防水層,基層抹灰收口完成,門窗洞口抹灰收口收邊完善,塗料必須是在基層抹灰到位後,才能進行施工 。
基層檢查部分圖片(三)

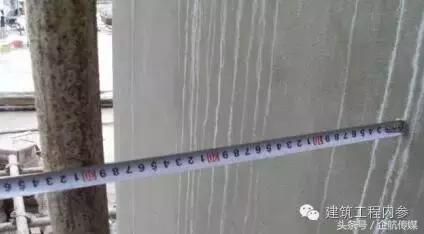

檢查基面平整度、垂直度,必須保證達到中級抹灰要求
成品保護
1、對樓地面的成品保護:塗料的堆放和攪拌處用彩條布墊底,避免塗料汙染地面。
2、對室內的陽角、牆面做好保護:在材料運輸過程中,對室內的陽角、牆面做好保護,避免碰撞,造成陽角缺角或破壞牆面。在噴塗到門窗洞口時,在洞口一側需用擋板遮住,防止塗料從窗口進入室內,汙染地面、牆面。不得在室內牆面、地面隨便滾塗。
3、對門窗、欄杆的保護:在施工過程中,保護好門窗、欄杆的保護膜,不得破壞。一旦發現有破損的地方,及時修補。塗料施工時,要特別注意,防止造成汙染。如一旦汙染,必須馬上用溼抹布擦拭乾淨。 為防止損壞保護膜和損害欄杆、窗框,嚴禁在欄杆、窗口上防置竹跳板和雜物,人員不得踩踏欄杆和窗框。
4、對已完工的塗料成品做好保護,在後一種塗料施工時,容易汙染部位用彩條布遮蓋,避免形成交叉汙染
5、對管道及支架的保護:在塗料施工時,不得損壞管道支架,不得將塗料汙染到管道上。如一旦汙染,要馬上用溼抹布擦拭乾淨。
6、對已完工的塗料成品,在漆膜未完全成膜前,如果遇到雨天須用彩條布遮蓋保護,防止形成雨痕和流掛,以造成汙染和返工現象。
對落水管、欄杆保護
對欄杆端頭保護
樓地面保護
真石漆噴塗

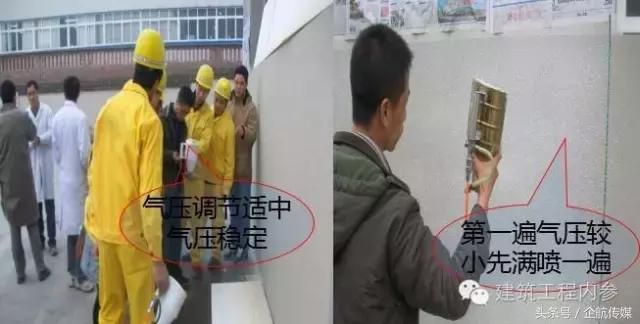

1、噴塗時浮點大小可用「槍塞」來調節控制,在 噴塗過程中,噴槍口中心線要始終與噴面垂直,噴槍鬥與噴面距離為0.3-0.5m。按設計效果調節噴槍,使其氣壓和出料達到要求效果。
2、按分格為單位噴塗完整的工作面,收槍或中塗收工,必須噴塗完整的分格面,不允許噴塗一半就停工,避免造成接痕。
3、在真石漆未乾時,用平滾筒滾壓一遍。噴塗一格,在石漆未乾燥時,及時揭掉分格粘膠帶。
大面局部找平
接茬部位滿刮消氣
噴塗前試噴
分格縫施工
1、按照設計要求每條分隔 縫間隔為600mm呈水平分布,縫寬2cm。
2、根據現場實際情況,對窗口、線條部位的個別分隔縫進行微調,確保美觀,並儘可能一致。
3、方法:刷分隔縫漆 彈水平線 貼2cm寬的美紋紙 噴真石漆 撤除美紋紙 。
4、控制要點:保分隔縫在一條水平上,修補時不能超過上下水平線。
腳手架洞的處理
1、如遇腳手架無法移 動留下洞口,待基 層處理到位後一整 塊一起修補。

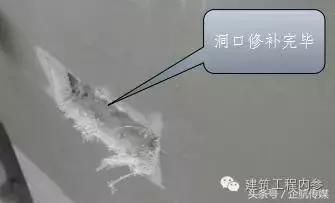

2、預留600 ×600mm 的方框,用同批次 材料進行修補,特別注意對接頭的控 制 。
細節處理-窗框部位
細節處理-陰角噴塗要點
1、陰角噴塗,從陰角同時往兩邊噴塗,減少陰角堆積。
2、待15-20分鐘後,對陰角形 成的毛刺用鐵板輕壓,使陰 角保持順直。
細節處理-後收口部位的處理
塗料施工要求一次性整遍成活,質量效果才有保證,切忌反覆施工,土建收口未完成暫時不施工該部位,以陰角或陽角斷開 。 待收口完成後單獨進行施工。
細節處理-噴塗起始點
以分隔縫 為界
以紙膠帶為界,作為施工的起始點:在噴塗收尾時在分隔縫處收槍,在開始時也要在分割縫處噴塗。
充分攪拌

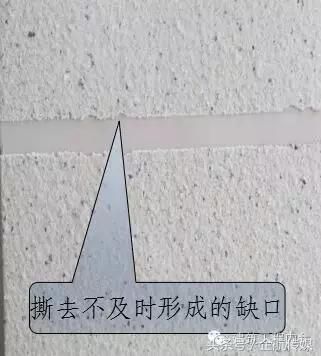

細節處理-粘貼紙膠帶
窗邊粘貼1cm寬紙膠帶

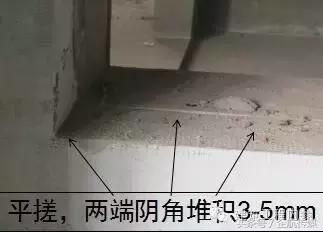

細節處理-平面平搓

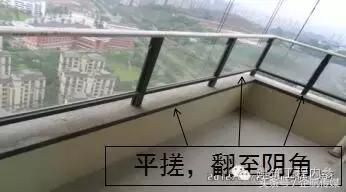

平搓部位:
陽臺壓頂、露臺壓頂、女兒牆壓頂、窗臺等平面容易積灰部位。

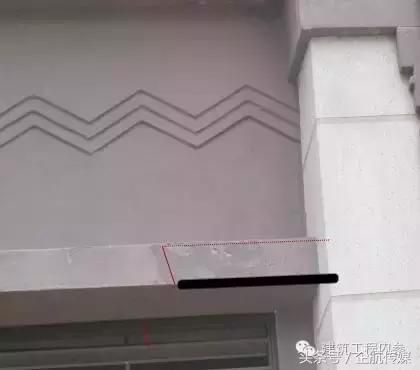

細節要求-水波線條
不透底,批刮均勻
細節處理-陽臺部分
施工中容易出現的問題
一、面漆發花
形成原因:
1、基層不平
2、質感中塗批刮不均勻
3、面漆滾塗不均勻
4、漆膜未乾雨水衝刷
二、 修補處疤痕
形成原因
1、基層接茬不到位
2、膩子修補消氣不夠
3、質感批刮接頭未收平
4、外牆漆修補按照方框
三、分色界面不清晰
原因:未貼紙膠帶
四、漆面起皮脫落
原因:
1、基層未乾上面漆
2、封閉底漆滾塗不到位
五、 波紋線條陰陽角不清晰
噴塗不均勻
