城市汙水管網布置(疏通地下管網織密汙水管網)
2023-07-06 07:09:28
湖北日報全媒記者 張愛虎 通訊員 劉玥
車行宜昌城區,處處可見到施工「圍擋」。5月18日,湖北日報全媒記者到宜昌採訪時了解到,自去年3月以來,該市謀劃實施宜昌市主城區汙水廠網、生態水網共建項目二期PPP項目,計劃近5年投資38.99億元,實施五大子項目,包括對城區13個片區約900公裡現有地下管道檢測和清淤、「一江兩岸」汙水廠網新建和改擴建、宜昌城區(點軍區段)長江岸坡生態治理等。工程完工後,將全面改善水環境質量,基本實現城區汙水全收集全處理,有效提高汙水處理廠進水濃度,大幅削減雨季溢流汙染,顯著提高汙水系統處理效能,構建濱江生態廊道,兼顧內澇治理,解決主城區重點內澇痛點。
開工,不停歇

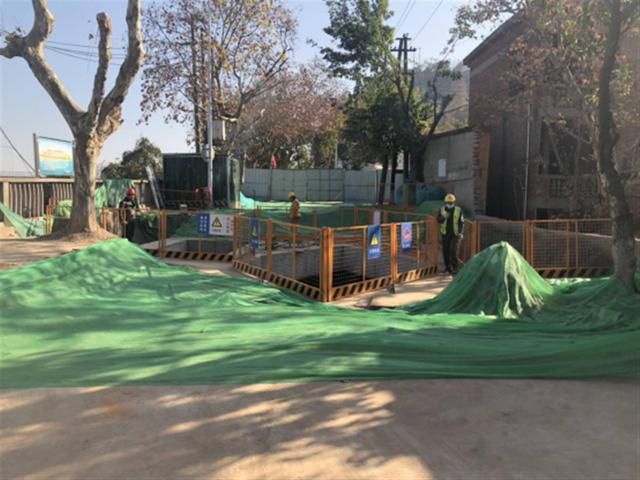

長長短短的鋼筋,大大小小的管道,布滿了物料堆場。江景二街片區清汙分流改造項目現場,地面上工人正在焊接,井下機械正在施工。井旁,晾曬著開挖的土方,覆蓋有防塵膜,還有盛放泥漿的巨型方艙。據介紹,完工後,這些泥土將回填。

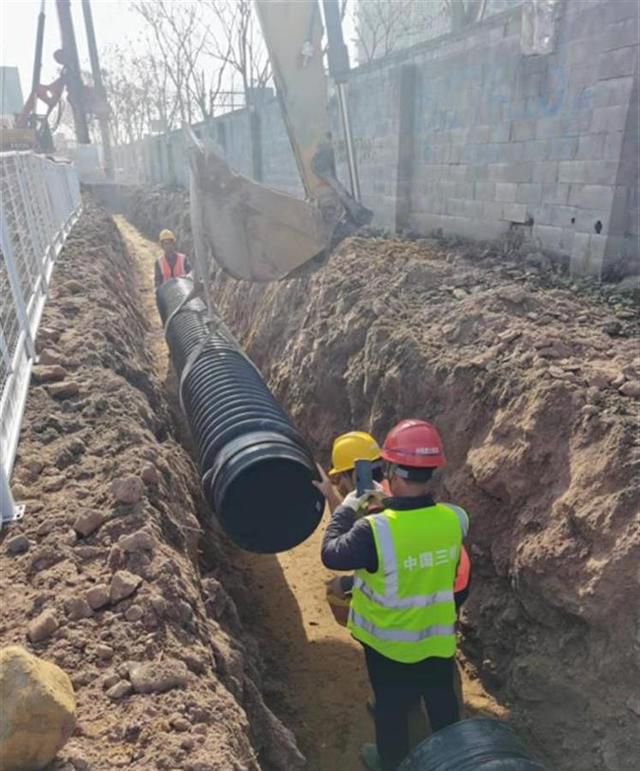

這是一口匯集井,深8米、直徑7.6米,將多方的匯集來水再輸往下一站。目前,離地表近的兩處井已打通,最深處的一處管道正在頂進。
「現在是機械頂進。」順著手指的方向,只見兩個液壓千斤頂正頂著直徑1米多的鋼筒前進。「正常情況下一天可頂進8到10米。」據介紹,過去城市更新中,地下管道由人工挖掘推進,進度慢不說,因地下因素複雜、作業面狹窄,易突發事故,且難以救援。改用機械頂管施工後,安全性大大提高。
「機械施工,一旦開工就不能停。」據介紹,頂進過程中,會擾動土層,一旦停工,土壤會抱死管道,增加施工難度。
「高峰時有1200多人,現在只有400多人。」施工方介紹。機械化施工,大大降低了人工數量。
拿出繡花功夫施工
「宜昌市建在山地上,山上匯水經過城區入江,落實長江大保護精神,對雨汙分流提出了很高的要求。」宜昌市城建項目管理中心工程科科長王磊介紹,宜昌城區「年齡」最大的地下管網已年逾古稀,年久失修,淤泥沉積,一些地方經常暴管,加上混接錯搭,一些地方雨汙合流,增加汙水處理成本。
去年,宜昌市利用PPP項目,引進長江三峽技術經濟發展有限公司三峽分公司、中鐵十一局等公司組建聯合體,投入註冊資本金4億元,成立宜昌二期水環境綜合治理有限公司,開始對城市地下主管網「疏通血脈」「再造血脈」。5大子項25個項目規劃5年建成,再交由施工方運營25年。
「城市兩網項目,屬公益類項目,公司實行微利保本運營,不足部分,將由地方財政補貼。」宜昌二期水環境綜合治理有限公司總經理聶菲介紹。「聯合體成員都是大公司,三峽公司修過三峽大壩、烏東德大壩、白鶴灘水電站。以前建大壩,黃線範圍都是自己說了算,大刀闊斧幹習慣了,沒想到這個家門口的小工程,第一天就出師不利。」
原來,去年「十一」後,施工方在夷陵路上打圍,準備挖井,正好是周一上午出行高峰。因為現場封路,給群眾出行造成極大不便,最終當天中午只得全部拆除。
此後,施工方與交通、城管等多部門不斷研究細化、調整方案,修便道,優化施工工藝,佔道精確到釐米,直到今年3月26日,才成功打圍,在原地騰出兩條便道,再也沒有堵死道路。「給周邊居民公開承諾6月26日拆圍。」聶菲表示,「將拿出繡花工夫,五年任務三年完成」,盡最大努力減少施工擾民,同時也請市民理解施工帶來的陣痛。「城市建設施工,就如同居民家裡裝修一樣。只有忍受裝修帶來的不便,才能住上美好的新家。」
在宜昌東站的一處景觀帶,王磊介紹,此處剛剛完工的下水道改擴建工程,已經歷了兩場暴雨的考驗,過去的積水區沒有積水了。另據介紹,項目開工至今,已累計完成投資約4.5億元,現狀管道檢測清淤完成工程量的八成,葛洲壩碼頭截汙完成工程量的85%,江景二街片區清汙分流改造完成工程量的64%,其餘工作正在順利推進。
