一級建造師提分口訣(一級建造師提分寶典)
2023-09-16 12:45:15 1
一建考前衝刺
每天都在「浴血奮戰」!
但還是抓不住重點,怎麼辦?
知己知彼才能百戰不殆
三境為大家準備了
【一建 提分寶典 核心考點總結】
下面就先來看第4期:
【施工許可證批准條件】
(一)縣級以上自然資源主管部門核發《建設用地規劃許可證》;
(二)縣級以上規划行政主管部門核發《建設工程規劃許可證》;
(三)《徵收進度說明》(符合施工進度要求即可);
(四)《施工合同》(已經確定施工企業);
(五)《建設資金落實承諾書》;《施工圖設計文件審查合格書》;
(六)有保證工程質量和安全的具體措施:
①已建立質量安全責任制,②《施工組織設計》(含專項設計),③已辦理質量安全監督手續。工程質量監督手續可以與施工許可證或者開工報告合併辦理。
【施工許可證的頒發】
發證機關應當自收到申請之日起7日內,對符合條件的頒發施工許可證。對於證明文件不全或者失效的,應當當場或5日內一次告知建設單位需要補正的全部內容。審批時間相應順延。對於不符合發證條件的,應當自收到申請之日起7日內書面通知建設單位,並說明理由。
【資質體系:序列、類別和等級】
綜合資質、施工總承包、專業承包、專業作業4個序列。
綜合資質只設特級,施工總承包資質、專業承包資質由一、二、三級壓縮為甲、乙級(部分不分級)。專業作業資質不分類別與等級。
【資質申請】
施工企業應按照其擁有的淨資產(根據最近1年或當期合法財務報表中的數據進行審核)、專業技術人員(除各類別最低資質等級外,取消關於註冊建造師、中級職稱、持證現場管理人員和技術工人的指標考核)、技術裝備(購買或租賃或融資租賃方式取得)和已完成工程業績(必須是建築市場平臺可查到的業績)等條件申請資質。
企業可以申請一項或多項資質。首次申請或增項申請的,按照最低等級申請。
【資質證書的延續、變更、承繼、補辦】
(1)資質證書有效期5年。企業應當在資質證書有效期屆滿前3個月,向原發證機關提出延續申請。資質許可機關在有效期屆滿前作出是否準予延續申請的決定;逾期未做出決定的,視為準予延續。
(2)企業名稱、地址、註冊資本、法定代表人等發生變更的,應當辦理資質證書變更手續。
(3)企業發生合併、分立、重組、改制,需承繼原企業資質的,應當申請重新核定企業資質等級。
(4)資質證書遺失補辦,由申請人告知資質許可機關,由資質許可機關在官網發布信息。
【電子證書(新增)】
(1)一級建造師電子證書使用時限為180天。超出使用時限的電子證書無效,需重新下載電子證書並再次確認使用時限。
(2)一級建造師列印電子證書後,應在個人籤名處手寫本人籤名,未手寫籤名或與籤名圖像筆跡不一致的,該電子證書無效。
(3)一級建造師應妥善保管本人的國家政務服務平臺帳號,因本人保管不善造成帳號信息洩露所產生的一切後果由本人承擔。
(4)有關單位和個人可通過「中國建造師網」微信公眾號掃描電子證書上的二維碼,查詢一級建造師註冊信息。
(5)電子證書與紙質註冊證書的聘用單位信息、個人基本信息、註冊專業有效期等不一致的,以電子證書信息為準。
【「證書掛靠」(人證分離)】
實際工作在A單位,註冊在B單位,即為掛證。
註冊機關無法逐一核實每個申請人的實際工作單位。因此,它是通過網上查詢申請人的社保繳納單位,推斷申請人實際工作單位。
發現異常的,例如,申請人社保在A卻申請在B註冊。註冊機關即發函要求申請人解釋其社保為什麼沒有繳納在B單位,並提供其實際工作在B單位的證據。
申請人不能提供證據的,註冊機關就認定其屬於人證分離,屬於掛證。
【不認定為「證書掛靠」的情形】
對實際工作單位與註冊單位一致(人證合一),但社會保險繳納單位與註冊單位不一致的人員,以下6類情形,原則上不認定為「掛證」行為:
1、達到法定退休年齡正式退休和依法提前退休的;
2、因事業單位改制等原因保留事業單位身份,實際工作單位為所在事業單位下屬企業,社會保險由該事業單位繳納的;
3、屬於大專院校所屬勘察設計、工程監理、工程造價單位聘請的本校在職教師或科研人員,社會保險由所在院校繳納的;
4、屬於軍隊自主擇業人員的;
5、因企業改制、徵地拆遷等買斷社會保險的;
6、有法律法規、國家政策依據的其他情形。
【同時擔任施工項目負責人】
註冊建造師不得同時擔任兩個及以上建設工程施工項目負責人。下列情形除外:
(一)同一工程「相鄰」分段發包或分期施工的;
(二)合同約定的工程「驗收合格」的;
(三)因「非承包方原因」致使工程項目停工「超過120天(含)」,經「建設單位同意」的。
【更換施工項目負責人】
註冊建造師在擔任項目負責人期間不得更換。下列情形除外:
(一)承包合同已經依法解除;
(二)發包方同意更換;
(三)不可抗力等必須更換的(指建造師因故不能執業)。
PART 02《經濟》設備更新分析強化考點1:設備磨損及補償

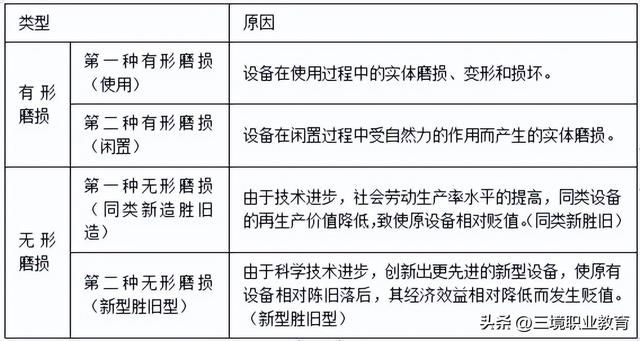

1.磨損的類型(兩大類四小類)
2.設備磨損的補償方式
強化考點2:設備的經濟壽命
1.沉沒成本沉沒成本=設備帳面價值-當前市場價值
沉沒成本=(設備原值-歷年折舊費)-當前市場價值

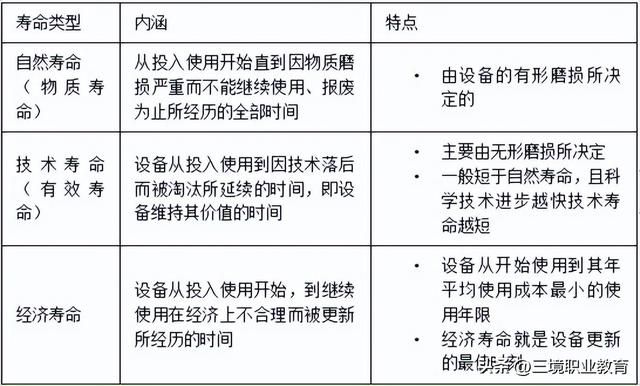

2.設備壽命的概念(三大壽命)
3.設備的經濟壽命

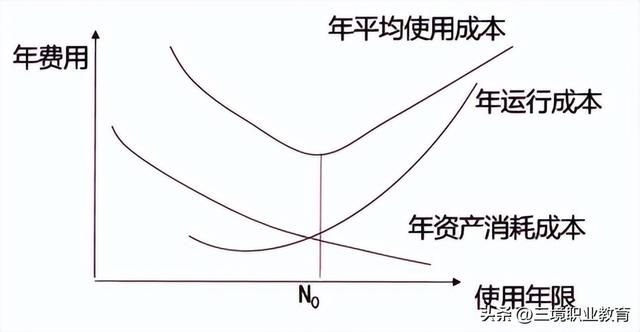

經濟壽命N0:
平均每年淨收益(純利潤)達到最大
一次性投資和各種經營費總和達到最小
4.設備經濟壽命的估算方法(靜態)
年平均使用成本為最小時,對應的時間就是經濟壽命
5.簡化經濟壽命計算公式(每年劣化增量均等為常數)
強化考點3:設備租賃與購買
1.設備租賃的優越性
在資金短缺的情況下,既可用較少資金獲得生產急需的設備,也可以引進先進設備,加速技術進步的步伐
可獲得良好的技術服務
可以保持資金的流動狀態,防止呆滯, 也不會使企業資產負債狀況惡化
可避免通貨膨脹和利率波動的衝擊,減少投資風險
設備租金可在所得稅前扣除,能享受稅費上的利益
2.設備租賃的不足之處
在租賃期間承租人對租用設備無所有權,只有使用權,故承租人無權隨意對設備進行改造,不能處置設備,也不能用於擔保、抵押貸款
承租人在租賃期間所交的租金總額一般比直接購置設備的費用要高
長年支付租金,形成長期負債
融資租賃合同規定嚴格,毀約要賠償損失,罰款較多
3.租賃費用
租賃方案租金在所得稅前扣除
購置方案購置費利息和折舊在所得稅前扣除。

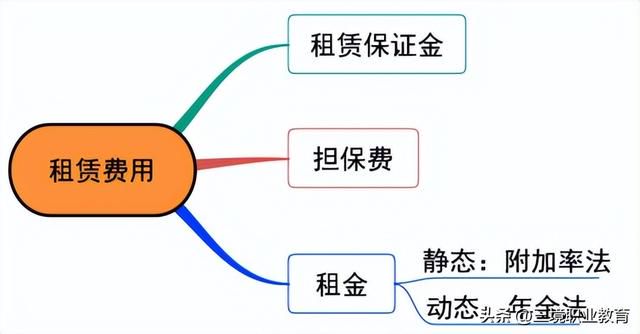

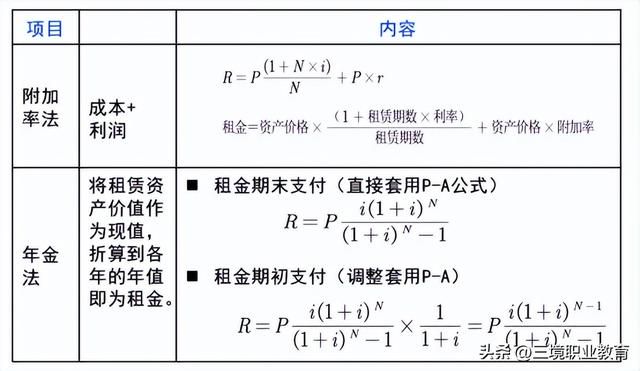

4.租金的確定(兩種方法)
考點一:施工企業項目經理(3題)
1.參與方之間的溝通
⑴ 溝通過程五要素:主體(主導地位)、客體、介體、環境、渠道。
⑵ 溝通能力包括:表達能力、爭辯能力、傾聽能力、設計能力。
⑶ 溝通兩要素:思維、表達。
⑷ 溝通兩層面:思維的交流、語言的交流。
2.勞動用工管理
⑴ 不得使用零散工,不得允許未籤訂勞動合同的勞動者在施工現場施工。
⑵ 建築施工企業與勞動者自用工之日起訂立書面勞動合同。
⑶ 勞動合同一式三份,雙方各執一份,勞動者所在工地保留一份備查。
⑷ 人員變更後7個工作日內,在建築業企業信息管理系統中作相應變更。
3.工資支付管理
⑴ 施工企業至少每月向勞動者支付一次工資,且不低於當地最低工資標準,每季度末結清。
⑵ 工資直接發放給勞動者本人,不得發放給包工頭或其他個人。
⑶ 企業有困難時可以延期支付工資,但最長不得超過30日,否則屬於無故拖欠工資行為。
⑷ 企業與勞動者終止或者依法解除勞動合同,在辦理手續時應一次性付清勞動者工資。

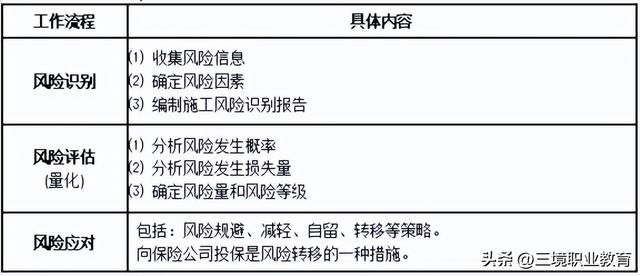

考點二:風險管理(2題)
風險管理工作流程
考點三:建設工程監理(2題)
1.施工準備階段建設監理工作的主要任務
⑴ 審查施工組織設計
⑵ 參與設計交底
⑶ 檢查質量、安全管理制度及組織機構和人員資格
⑷ 檢查專職安全員的配備情況
⑸ 審核分包資質
⑹ 檢查施工單位試驗室
⑺ 查驗施工單位的施工測量放線成果
⑻ 審查工程開工條件,籤發開工令
2.工作方法
⑴ 監理人員認為施工不符合設計要求、技術標準和合同約定的,有權要求施工企業改正。
⑵ 監理人員發現設計不符合建築工程質量標準或者合同約定的質量要求,報告建設單位要求設計單位改正。
3.監理規劃和監理細則
考點一、施工測量
2、變形測量
(1)對高層和超高層建築應進行水平位移監測、垂直度及傾斜觀測、擾度監測、日照變形監測、風振變形監測。
(2)基坑變形觀測分為基坑支護結構變形觀測和基坑回彈觀測。監測點布置要求有:
基坑圍護牆或基坑邊坡頂部變形觀測點沿基坑周邊布置,周邊中部、陽角處、鄰近被保護對象的部位應設點;監測點水平間距不宜大於20m,且每側邊不易少於3個;水平和垂直監測點宜共用同一點。

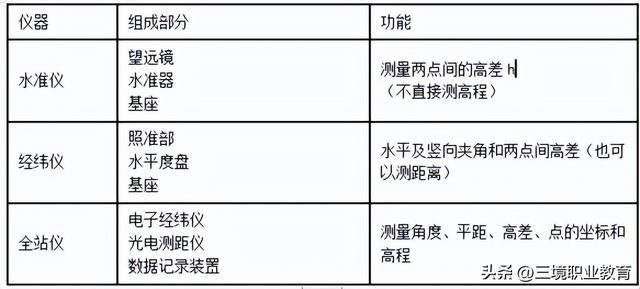

3、常用工程測量儀器的性能與應用
考點二、地基與基礎工程施工
1、地下連續牆
(1)特點:施工振動小、噪聲低,牆體剛度大,防滲性能好,對周圍地基擾動小,可以組成具有很大承載力的連續牆。地下連續牆宜同時用作主體地下結構外牆即「兩牆合一」。
(2)導牆:混凝土強度等級不應低於C20,厚度不應小於200mm;導牆頂面應高於地面100mm,高於地下水位0.5m以上;導牆底部應進入原狀土200mm以上;導牆高度不應小於1.2m;導牆內淨距應比地下連續牆設計厚度加寬40mm。
(3)地下連續牆單元槽段長度宜為4~6m。槽內泥漿面不應低於導牆面0.3m,同時應高於地下水位0.5m以上。
(4)水下混凝土應採用導管法連續澆築。導管水平布置距離不應大於3m,距槽段端部不應大於1.5m,導管下端距槽底宜為300~500mm;鋼筋籠吊放就位後應及時澆築混凝土,間隔不宜大於4h;現場混凝土坍落度宜為200mm±20mm,強度等級應比設計強度提高一級進行配製;混凝土澆築面宜高出設計標高300~500mm。
(5)混凝土達到設計強度後方可進行牆底注漿。注漿管應採用鋼管;單元槽段內不少於2根,槽段長度大於6m時宜增加注漿管;注漿管下端應伸到槽底200~500mm;注漿壓力應控制在2MPa以內,注漿總量達到設計要求或注漿量達到80%以上,壓力達到2MPa可終止注漿。
2、基坑監測
(1)基坑工程施工前,應由建設方委託具備相應資質的第三方對基坑工程實施現場監測。
(2)基坑工程的現場監測應採用儀器監測與現場巡視檢查相結合的方法。
(3)巡視檢查的方法以目測為主,可輔以錘、釺、量尺、放大鏡等工器具以及攝像、攝影等設備進行。

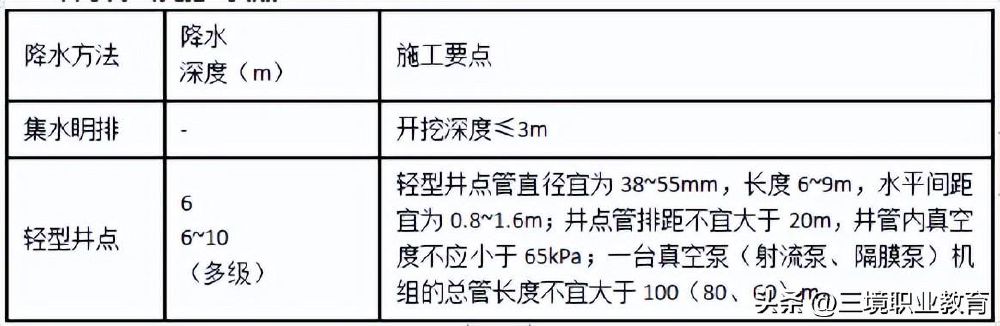

3、降水方法及施工要點
4、土方開挖
(1)土方開挖的順序、方法必須與設計要求相一致,並遵循「開槽支撐,先撐後挖,分層開挖,嚴禁超挖」的原則。
(2)採用機械開挖基坑時,為避免破壞基底土,應在基底標高以上預留200~300mm厚土層人工挖除。
(3)基坑(槽)開挖時,兩人操作間距應大於2.5m。多臺機械開挖,挖土機間距應大於10m。挖土應由上而下,逐層進行。
(4)基坑周邊嚴禁超堆荷載。在坑邊堆放棄土、材料和移動施工機械時,應與坑邊保持一定的距離,當土質良好時,要距坑邊1m以外,堆放高度不能超過1.5m。
(5)基坑施工的安全應急措施
1)在基坑開挖過程中,一旦出現滲水或漏水,應根據水量大小,採用坑底設溝排水、引流修補、密實混凝土封堵、壓密注漿、高壓噴射注漿等方法及時處理。
2)對基坑周圍管線保護的應急措施一般包括增設回灌井、打設封閉樁或管線架空等方法。
PART 05《機電》 變壓器安裝技術考點一:開箱檢查
1、開箱後,按照設備清單、施工圖紙及設備技術文件核對變壓器規格型號應與設計相符,附件與備件齊全無損壞。
2、變壓器外觀檢查無機械損傷及變形,油漆完好、無鏽蝕。
3、油箱密封應良好,帶油運輸的變壓器,油枕油位應正常,油液應無滲漏。
4、絕緣瓷件及環氧樹脂鑄件無損傷、缺陷及裂紋。
5、充氮氣或充乾燥空氣運輸的變壓器,應有壓力監視和補充裝置,在運輸過程中應保持正壓,氣體壓力應為0.01〜0.03MPa。
考點二:變壓器二次搬運
1、變壓器二次搬運可採用滾槓滾動及卷揚機拖運的運輸方式。
2、變壓器吊裝時,索具必須檢查合格,鋼絲繩必須掛在油箱的吊鉤上,變壓器頂蓋上部的吊環僅作吊芯檢查用,嚴禁用此吊環吊裝整臺變壓器。
3、變壓器搬運時,將高低壓絕緣瓷瓶罩住進行保護,使其不受損傷。
4、變壓器搬運過程中,不應有嚴重衝擊或振動情況,利用機械牽引時,牽引的著力點應在變壓器重心以下,運輸傾斜角不得超過15°,以防止傾斜使內部結構變形。
5、用千斤頂頂升大型變壓器時,應將千斤頂放置在油箱千斤頂支架部位,升降操作應協調,各點受力均勻,並及時墊好墊塊。
考點三:變壓器就位
1、變壓器就位可用吊車直接吊裝就位。
2、就位時,應注意其方位和距牆尺寸應與設計要求相符,圖紙無標註時,縱向按軌道定位,並使屋內預留吊環的垂線位於變壓器中心。
3、變壓器基礎的軌道應水平,軌距與輪距應配合,裝有氣體繼電器的變壓器頂蓋,沿氣體繼電器的氣流方向有1.0%〜1.5%的升高坡度。
4、變壓器與封閉母線連接時,其套管中心線應與封閉母線中心線相符。
5、裝有滾輪的變壓器,滾輪應轉動靈活,在變壓器就位後,應將滾輪用能拆卸的制動裝置加以固定。
考點三:變壓器的交接試驗
1、絕緣油試驗或SF6氣體試驗
(1)絕緣油的試驗類別、試驗項目及試驗標準應符合相關規定。
(2)SF6氣體絕緣的變壓器應進行SF6氣體含水量檢驗及檢漏。SF6氣體含水量不宜大於250PPm,變壓器應無明顯洩漏點。
2、測量繞組連同套管的直流電阻
3、檢查所有分接的電壓比
4、檢查變壓器的三相接線組別
5、測量鐵心及夾件的絕緣電阻
6、測量繞組連同套管的絕緣電阻、吸收比
用2500V搖表測量各相高壓繞組對外殼的絕緣電阻值,用500V搖表測量低壓各相繞組對外殼的絕緣電阻值,測量完後,將高、低壓繞組進行放電處理。
7、繞組連同套管的交流耐壓試驗
(1)電力變壓器新裝注油以後,大容量變壓器必須經過靜置12h才能進行耐壓試驗。對10kV以下小容量的變壓器,一般靜置5h以上才能進行耐壓試驗。
(2)變壓器交流耐壓試驗不但對繞組,對其他高低耐壓元件都可進行。進行耐壓試驗前,必須將試驗元件用搖表檢查絕緣狀況。
8、額定電壓下的衝擊合閘試驗
(1)在額定電壓下對變壓器的衝擊合閘試驗,應進行5次,每次間隔時間宜為5min,應無異常現象,其中750kV變壓器在額定電壓下,第—次衝擊合閘後的帶電運行時間不應少於30min,其後每次合閘後帶電運行時間可逐次縮短,但不應少於5min;
(2)衝擊合閘宜在變壓器高壓側進行,對中性點接地的電力系統試驗時變壓器中性點應接地。
9、檢查相位(2電阻2電壓1相位,蔥油洗臉)

PART 06《市政》 城鎮道路工程考點31
城市快速路、主幹路宜採用兩臺以上攤鋪機聯合攤鋪,其表面層宜採用多機全幅攤鋪,以減少施工接縫。每臺攤鋪機的攤鋪寬度宜小於6m。通常採用2臺或多臺攤鋪機前後錯開10-20m呈梯隊方式同步攤鋪,兩幅之間應有30-60mm寬度的搭接,上下層搭接位置宜錯開200mm以上。
考點32
(3)攤鋪前應提前0.5~1h預熱攤鋪機熨平板使其不低於100℃。
(4)攤鋪速度宜控制在2~6m/min的範圍內。
(5)攤鋪機應採用自動找平方式。下面層宜採用鋼絲或路緣石、平石控制高程與攤鋪厚度,上面層宜採用導梁或平衡梁的控制方式。
考點33壓實成型
(1)壓實施工應配備足夠數量、狀態完好的壓路機,選擇合理的壓路機組合方式,根據攤鋪完成的瀝青混合料溫度情況嚴格控制初壓、復壓、終壓(包括成型)時機。壓實層最大厚度不宜大於100mm,各層壓實度及平整度應符合要求。
初壓目的:找平
復壓目的:增加密實度
終壓目的:消除輪跡
(5)密級配瀝青混合料復壓宜優先採用重型輪胎壓路機進行碾壓,以增加密實性,其總質量不宜小於25t。相鄰碾壓帶應重疊1/3~1/2輪寬。對粗骨料為主的混合料,宜優先採用振動壓路機復壓。
考點34接縫
最好形成熱接縫,如形成冷接縫處理辦法:
縱縫:刨毛槎-清縫-刷粘層油-鏟走被軟化舊料-跨縫碾壓
橫縫:清除厚度不符要求的部分(3m直尺檢查)-刨毛槎-清縫-刷粘層油-鏟走被軟化舊料-先橫向碾壓-再縱向碾壓
考點35
考點36水泥混凝土道路面層施工技術
混凝土的配合比設計、攪拌、運輸、
澆築施工、接縫、養護
切縫:混凝土達到一定強度等級;切縫時候切割機刀片不能使混凝土產生非邊的時候才能切縫。
考點37 該知識點雖然被刪除,但依然為重點
混凝土配合比參數的計算應符合下列要求:
(1)水膠比中水灰比的確定應在滿足彎拉強度計算值和耐久性兩者要求的水灰比中取小值。
水灰比=水的質量/水泥質量;
水膠比=水的質量/所有膠凝材料的質量。
膠凝材料包括:水泥、粉煤灰等。
(2)根據粗骨料種類和適宜的坍落度,按規範的經驗公式計算單位用水量,並取計算值和滿足工作性要求的最大單位用水量兩者中的小值。
混凝土工作性:流動性、保水性、粘聚性等。
(3)根據水膠比計算確定單位水泥用量,並取計算值與滿足耐久性要求的最小單位水泥用量中的大值。
考點38模板安裝應符合
支模前應核對路面標高、面板分塊、脹縫和構造物位置;模板應安裝穩固、順直、平整,無扭曲,相鄰模板連接應緊密平順,不得錯位;嚴禁在基層上挖槽嵌模板;使用軌道攤鋪機應採用專用鋼製軌模;模板安裝完畢,應進行檢驗,合格後方可使用;模板安裝檢驗合格後表面應塗脫模劑或隔離劑,接頭應粘貼膠帶或塑料薄膜等密封。
考點39開放交通
在混凝土達到設計彎拉強度40%以後,可允許行人通過。混凝土完全達到設計彎拉強度且填縫完成前,不得開放交通。
考點40微表處理工藝
適用條件:微表處理工程施工基本要求如下:
1)對原有路面病害進行處理、刨平或補縫,使其符合要求。
2)寬度大於5mm的裂縫進行灌縫處理。
3)路面局部破損處進行挖補處理。
4)深度15~40mm的車轍、壅包應進行銑刨處理。
